2019年造价工程师《案例分析》模拟试题
帮考网校2019-11-24 14:44
2019年造价工程师《案例分析》模拟试题

2019年造价工程师《案例分析》考试共6题,分为造价师案例题。小编为您整理精选模拟习题10道,附答案解析,供您考前自测提升!


1、某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土下表面开始放坡,放坡系数为0.33,槽边可堆土105.00立方米,余土用翻斗车外运,运距为500m;该承包商的企业定额中的人工材料机械消耗量如下:挖1立方米沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1立方米土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。计算承包商挖基础土方的人工费、机械费合计。【造价师案例题】

答案解析:人工挖沟槽:[(1.20+0.30×2+0.33×1.40)×1.40+(1.20+0.3×2)×0.10]×34.80=116.47立方米;余土外运:116.47-105.00=11.47立方米;人工费、机械费合计:(116.47×0.52+11.47×0.15)×26+11.47×0.08×78.69=1691.61(元);综合单价=1691.61×(1+10%)×(1+4.5%)×(1+3.41%)/62.64=32.10(元/立方米)。

2、采取综合评标法确定中标人。【造价师案例题】

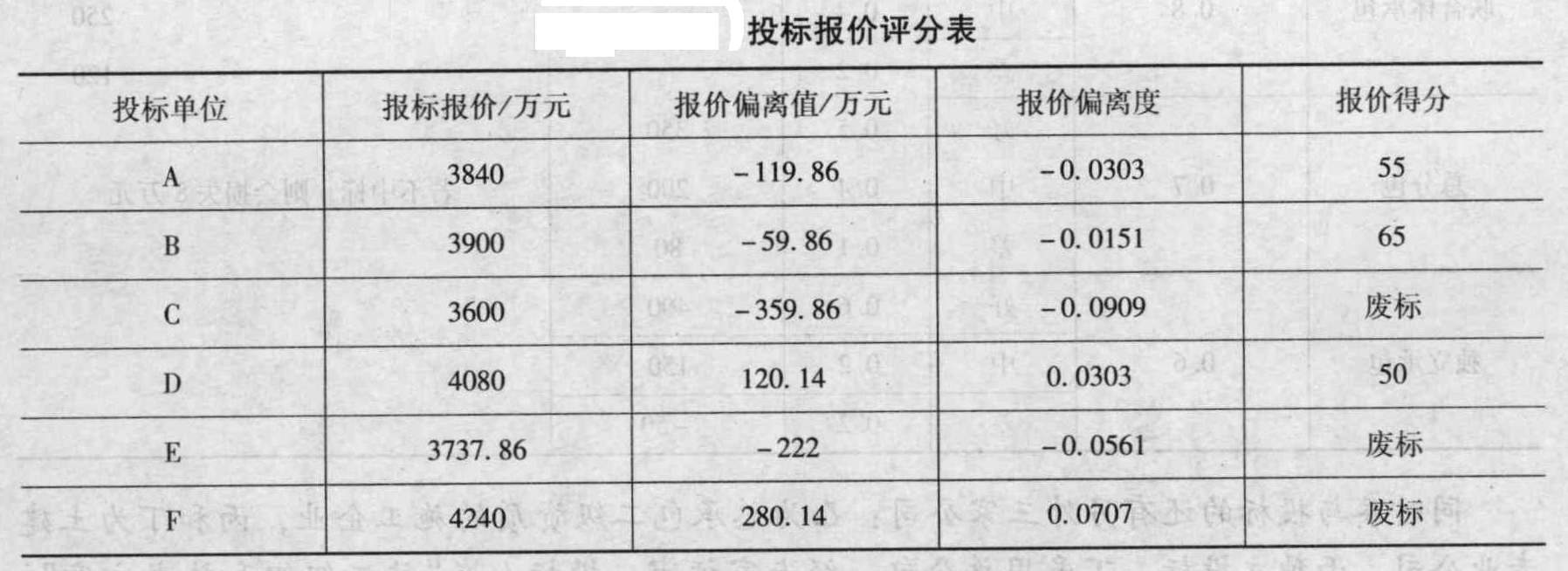

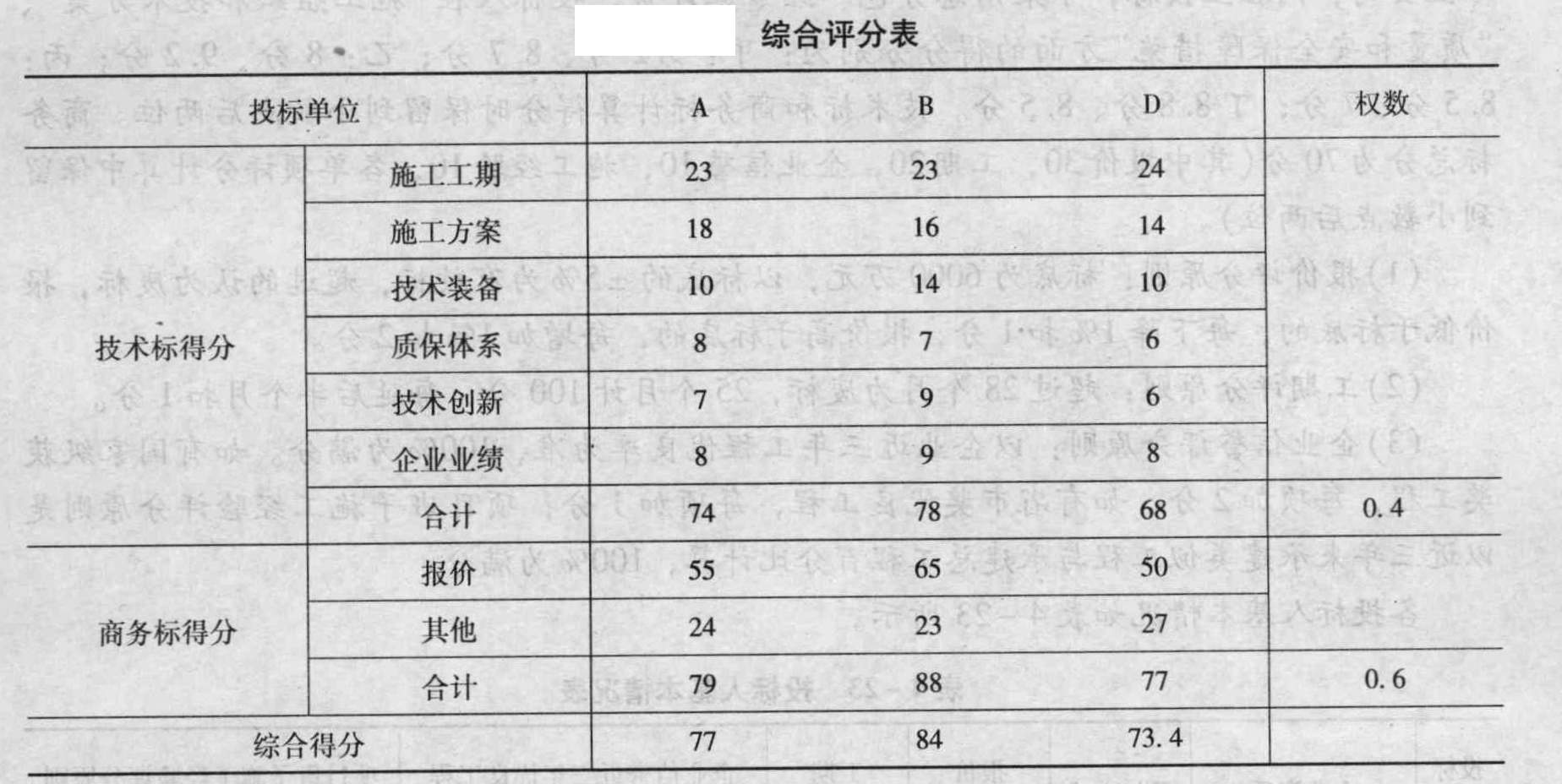

答案解析:首先计算复合标底值:由投标报价平均值=(3840+3900+3600+4080+3737.86+4240)/6=3899.64万元,知:复合标底值=招标标底值×0.6+投标单位报价算术平均数×0.4=4000×0.6+3899.64×0.4=3959.86(万元)。运用综合评分法确定中标人,如下表所示。经上述评分计算过程,评标委员会认定B单位为拟定中标人,报送有关部门审批后为中标人。

3、不可抗力风险承担责任的原则是什么?【造价师案例题】

答案解析:因不可抗力事件导致的费用及延误的工期由合同双方分别按以下方法承担:(1)工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工现场用于施工的材料和待安装的设备的损害,由发包人承担;(2)承发包双方人员的伤亡损失,分别由各自承担;(3)承包人机械设备损坏及停工损失,由承包人承担;(4)停工期间,承包人应工程师要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担;(5)工程所需清理、修复费用,由发包人承担;(6)延误的工期相应顺延。

4、A、B、C三家投标单位要求撤回投标文件的做法是否正确?为什么?【造价师案例题】

答案解析:A、B、C三家投标单位要求撤回投标文件的做法不正确。 (1分)理由:投标是一种要约行为。 (1分)

5、新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)【造价师案例题】

答案解析:新增分项工程N的全费用综合单价及工程变更后增加的款额。(1)新增分项工程N的全费用综合单价(也可合并计算):①分项直接费=400元/立方米②间接费=①×10%=400元/立方米×10%=40元/立方米③利润=(①+②)×5%=(400+40)元/立方米×5%=22元/立方米④税金=(①+②+③)×3.41%=(400+40+22)元/立方米×3.41%=15.75元/立方米⑤全费用综合单价=①+②+③+④=(400+40+22+15.75)元/立方米=477.75元/立方米(2)工程变更后增加的款额=477.75元/立方米×3 000立方米=1 433 250元=143.33万元

6、事件4中试验检验费用应由谁承担?【造价师案例题】

答案解析:事件4中,若构件质量检验合格,由建设单位承担试验检验费用;若构件质量检验不合格,由施工单位承担试验检验费用。

7、计算建设期贷款利息、固定资产年折旧额和其他资产年摊销额。【简答题】

答案解析:年实际利率=(1+贷款年利率/年计息次数)^年计息次数-1=(1+8%/4)^4-1=8.24%;建设期贷款利息的计算公式为:qj=(Pj-1+Aj/2)x i;第1年应计利息=(0+930÷2)×8.24%=38.32(万元);第2年应计利息=(930+38.32+620÷2)×8.24%=105.33(万元);建设期贷款利息=38.32+105.33=143.65(万元)。固定资产年折旧额=(项目建设投资×固定资产比例+建设期贷款利息)×(1-残值率)÷固定资产折旧年限=(3100×90%+143.65)×(1-5%)÷8=348.37(万元)。其他资产年摊销额=项目建设投资×其他资产所占比例÷摊销年限=3100×10%÷8=38.75(万元)。

8、如果重新进行招标,给投标人造成的损失能否要求甲方赔偿?为什么?【简答题】

答案解析:如果重新进行招标,给投标人造成的损失不能要求甲方(即该医院)赔偿。理由:虽然重新招标是由于招标人的准备工作做得不够充分导致的,但并不属于欺诈等违反诚实信用的行为。而招标在合同订立中仅仅是要约邀请,对招标人不具有合同意义上的约束力,招标并不能保证投标人中标,投标的费用应当由投标人自己承担。

9、在第6个月发生的工程变更、现场签证等费用为10万元,其他费用均与原合同价相同。列式计算该工程实际总造价和扣除质保金后承包商应获得的工程款总额为多少万元?【简答题】

答案解析:(1)该工程实际总造价为:287.295+10×1.07-12×1.07=285.155(万元);(2)扣除质保金后承包商应获得的工程款总额为:285.155×(1-5%)=270.897(万元)。

10、结合文化中心招标过程的背景材料,对下述三点内容给予说明:
(1)分别指出招标人对投标有关时限的规定是否正确,说明理由。
(2)按联合体的编号,判别各联合体的投标是否有效?若无效,说明原因。
(3)指出上述联合体协议内容中的错误之处,说明理由或写出正确做法。【造价师案例题】

答案解析:(1)投标截止时间的规定正确,因为自招标文件开始出售至停止出售至少为五日,故满足自招标文件开始出售至投标截止不得少于二十日的规定。
接受投标文件最早时间的规定正确,因为有关法规对此没有限制性规定。
修改、撤回投标文件时限的规定不正确,因为在投标截止时间前均可修改、撤回投标文件。
投标有效期从发售招标文件之日开始计算的规定不正确;投标有效期应从投标截止时间开始计算。
(2)联合体Ⅰ的投标无效,因为投标人不得参与同一项目下不同的联合体投标。
联合体Ⅱ的投标有效。
联合体Ⅲ的投标有效。
联合体Ⅳ的投标无效,因为投标人不得参与同一项目下不同的联合体投标。
联合体Ⅴ的投标无效,因为缺少建筑公司(或G、N公司分别为安装公司和装修公司),若其中标,主体结构工程必然要分包,而主体结构工程分包是违法的。
联合体Ⅵ的投标有效。
联合体Ⅶ的投标无效,因为投标人不得参与同一项目下不同的联合体投标。
(3)由牵头人与招标人签订合同错误,应由联合体各方共同与招标人签订合同。
签订合同后将联合体协议送交招标人错误,联合体协议应当与投标文件一同提交给招标人。
各成员单位按投入比例向业主承担责任错误,联合体各方应就承包的工程向业主承担连带责任。

声明:本文内容由互联网用户自发贡献自行上传,本网站不拥有所有权,未作人工编辑处理,也不承担相关法律责任。如果您发现有涉嫌版权的内容,欢迎发送邮件至:service@bkw.cn 进行举报,并提供相关证据,工作人员会在5个工作日内联系你,一经查实,本站将立刻删除涉嫌侵权内容。
测一测是否符合报考条件
免费测试,不要错过机会
提交
互动交流

微信扫码关注公众号

获取更多考试热门资料

温馨提示

信息提交成功,稍后帮考专业顾问免费为您解答,请保持电话畅通!

我知道了~!
温馨提示

信息提交成功,稍后帮考专业顾问给您发送资料,请保持电话畅通!

我知道了~!

提示

信息提交成功,稍后班主任联系您发送资料,请保持电话畅通!
