2019年造价工程师《案例分析》模拟试题
帮考网校2019-11-16 11:41
2019年造价工程师《案例分析》模拟试题

2019年造价工程师《案例分析》考试共6题,分为造价师案例题。小编为您整理精选模拟习题10道,附答案解析,供您考前自测提升!


1、(计算结果均保留小数点后两位)【问题】本项目主厂房设备投资为多少?【造价师案例题】

答案解析:进口设备的计算:(1)硬件部分①FOB价:(引进设备FOB价一软件价)×美元外汇牌价=(580-120)×6.6=3036.00(万元);②海运费:FOB价×海运费率=3036×6%=182.16(万元);③海运保险费:(FOB价+海运费)×海运保险费率/(1-海运保险费率)=(3036+182.16)×0.35%/(1-0.35%)=11.30(万元);④外贸手续费:(货价+海运费+海运保险费)×外贸手续费率=(3036+182.16+11.30)×1.5%=48.44(万元);⑤银行财务费:FOB价×银行财务费率=3036×0.5%=15.18(万元),CIF价(到岸价格)=离岸价格+海运费+海运保险费=3036+182.16+11.30=3229.46(万元);⑥关税:到岸价格×关税税率=3229.46×17%=549.01(万元);⑦增值税:(到岸价格+关税)×增值税率=(3229.46+549.01)×17%=642.34(万元);小计:进口设备硬件部分=FOB价+海运费+海运保险费+外贸手续费+银行财务费+关税+增值税=3036+182.16+11.30+48.44+15.18+549.01+642.34=4484.43(万元)。(2)软件部分(计税部分)①FOB价:(软件价一不计税的软件部分)×美元外汇牌价=(120-48)×6.6=475.2(万元);②外贸手续费:FOB价×外贸手续费率=475.2×1.5%=7.13(万元);③银行财务费:FOB价×银行财务费率=475.2×0.5%=2.38(万元);④关税:FOB价×关税率=475.2×17%=80.78(万元);⑤增值税:(FOB价+关税)×增值税率=(475.2+80.78)×17%=94.52(万元);小计:进口设备计税的软件部分=FOB价+外贸手续费+银行财务费+关税+增值税=475.2+7.13+2.38+80.78+94.52=660.01(万元)。(3)软件部分(不计税部分)①FOB价:软件不计税部分×美元外汇牌价=48×6.6=316.8(万元);②其他应计费用:95.658万元;③银行财务费:FOB价×银行财务费率=316.8×0.5%=1.584(万元)(不计关税部分就不计外贸手续费);小计:进口设备不计税软件部分=FOB价+其他应计费用+银行财务费=316.8+95.658+1.584=414.04(万元)。主厂房设备投资:(国产设备原价+进口设备硬件部分+进口设备计税软件部分+进口设备不计税软件部分)×(1+国内供销手续费率+运输及装卸和包装费率+采购保管费率)=(4300+4484.43+660.01+414.04)×(1+0.4%+0.1%+1%)=10006.36(万元)。

2、某设备用房一层、二层平面图如图所示。墙体均为240mm厚;室外标高为-0.30m。设备用房地面构造做法:素土夯实,80mm厚C10混凝土垫层,20mm厚1:2.5水泥砂浆抹面压光。设备用房楼面构造做法:120mm厚现浇钢筋混凝土楼板,素水泥浆一道,20mm厚1:2.5水泥砂浆抹面压光;水泥砂浆踢脚线,高度为150mm;地面上有一个2.1m×1.8m的设备基础(仅考虑设备基础的面层)。假设水泥砂浆地面的清单工程量为40平方米;根据装修做法,以及《××装饰工程消耗量定额》(节选)的消耗量、预算价格,按《建设工程工程量清单计价规范》(GB 50500-2008)中综合单价的内容要求,编制水泥砂浆地面的“分部分项工程量清单综合单价计算表”。管理费按人工费的70%,利润按人工费的50%计算(计算结果均保留两位小数)。《××装饰工程消耗量定额》(节选)工作内容:水泥砂浆楼地面:清理基层、调制砂浆、抹灰、压光。【造价师案例题】

答案解析:填表如下:

3、某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土下表面开始放坡,放坡系数为0.33,槽边可堆土105.00立方米,余土用翻斗车外运,运距为500m;该承包商的企业定额中的人工材料机械消耗量如下:挖1立方米沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1立方米土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。计算承包商挖基础土方的人工费、机械费合计。【造价师案例题】

答案解析:人工挖沟槽:[(1.20+0.30×2+0.33×1.40)×1.40+(1.20+0.3×2)×0.10]×34.80=116.47立方米;余土外运:116.47-105.00=11.47立方米;人工费、机械费合计:(116.47×0.52+11.47×0.15)×26+11.47×0.08×78.69=1691.61(元);综合单价=1691.61×(1+10%)×(1+4.5%)×(1+3.41%)/62.64=32.10(元/立方米)。

4、该工程采用邀请招标方式且仅邀请三家施工单位投标,是否违反规定?为什么?【造价师案例题】

答案解析:工程采用邀请招标方式且仅邀请三家施工单位投标,符合《招标投标法》的规定。理由:对于技术复杂且工期紧迫的工程,允许采用邀请招标方式,邀请参加投标的单位不得少于3家。

5、确定变更合同价款的程序是什么?【造价师案例题】

答案解析:确定变更合同价款的程序是:(1)承包人在工程变更确定后14天内,可提出变更涉及的追加合同价款要求的报告,经工程师确认后相应调整合同价款。如果承包人在双方确定变更后的14天内,未向工程师提出变更工程价款的报告,视为该项变更不涉及合同价款的调整。(2)工程师应在收到承包人的变更合同价款报告后14天内,对承包人的要求予以确认或作出其他答复。工程师无正当理由不确认或答复时,自承包人的报告送达之日起14天后,视为变更价款报告已被确认。(3)工程师确认增加的工程变更价款作为追加合同价款,与工程进度款同期支付。工程师不同意承包人提出的变更价款,按合同约定的争议条款处理。

6、C投标单位的投标报价是多少万元?【造价师案例题】

答案解析:C单位的报价:直接费.=3 230万元(0.5分),其他直接费=3 230万元×4.10%=132.43万元(0.5分),现场经费:3 230万元×5.63%=181.85万元(0.5分),直接工程费:(3 230+132.43+181.85)万元=3 544.28万元(0.5分),间接费:3 544.28万元×4.39%=155.59万元(1.0分),利润:(3 544.28+155.59)万元×3.93%=145.40万元(0.5分),税金:(3 544.28+155.59+145.40)万元×3.51% =134.97万元(0.5分),合计报价=(3 544.28+155.59+145.4+134.97)万元=3 980.24万元,取整为3 980万元。(0.5分)

7、[2008年真题]若夜间施工每天增加其他费用100元,每天需额外增加多少费用?【造价师案例题】

答案解析:每天需额外增加的费用为:夜间加班工资增长额×加班总人数+其他费用=60×30%×20+100=460(元)。

8、编制项目总投资估算表。【简答题】

答案解析:项目总投资估算表如表1-22所示。

9、上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。【简答题】

答案解析:对乙方提出的索赔要求判定如下:事件1可提出索赔要求。因为降水工程由甲方另行发包,是甲方的责任;事件2可提出索赔要求。因为停水、停电造成的人员窝工,是甲方的责任;事件3可提出索赔要求。因为设计变更是甲方的责任,且工作E的工程量增加了50立方米,超过了招标文件中工程量的10%;事件4不应提出索赔要求。因为保证施工质量的技术措施费,应由乙方承担;事件5可提出索赔要求。因为甲方指令增加工作,是甲方的责任。

10、绘制B、C方案的现金流量图(不含配套费)。设折现率i=15%,已知A方案的年金费用为8139.09万元,列式计算B方案、C方案的年金费用(时间价值系数见表2-21)。
【造价师案例题】

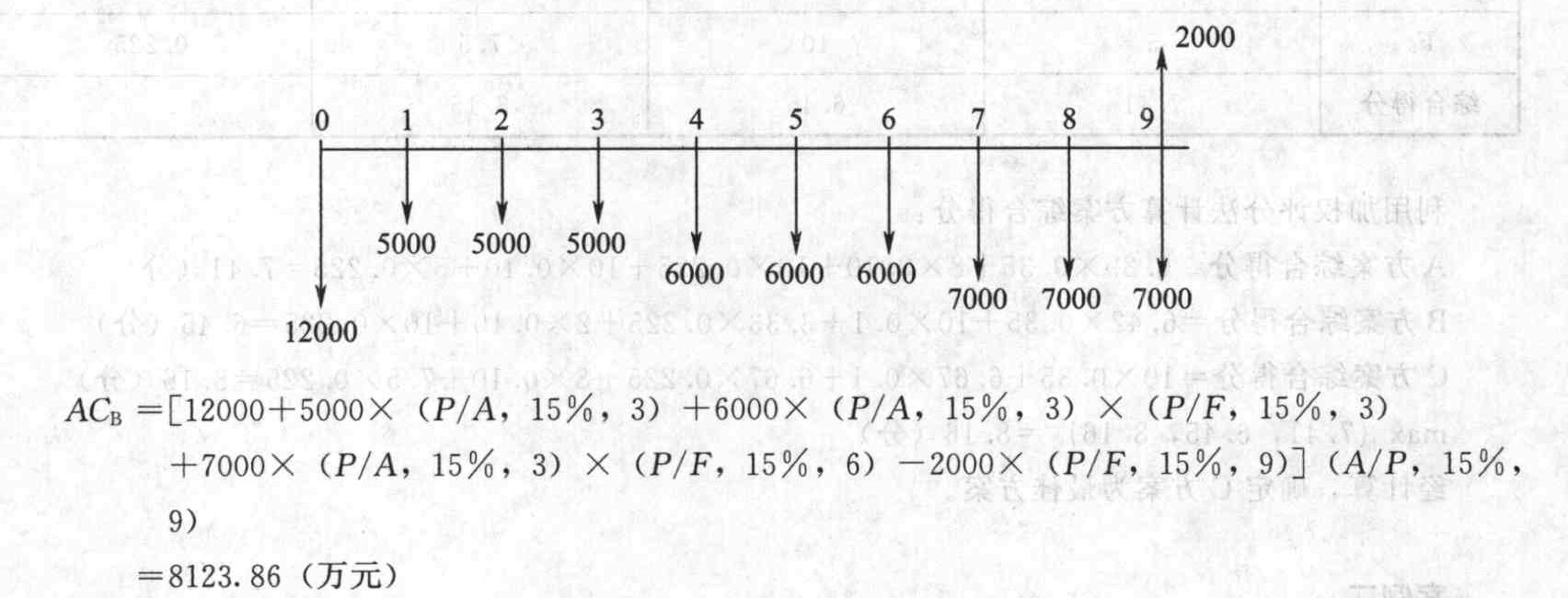

答案解析:B方案:

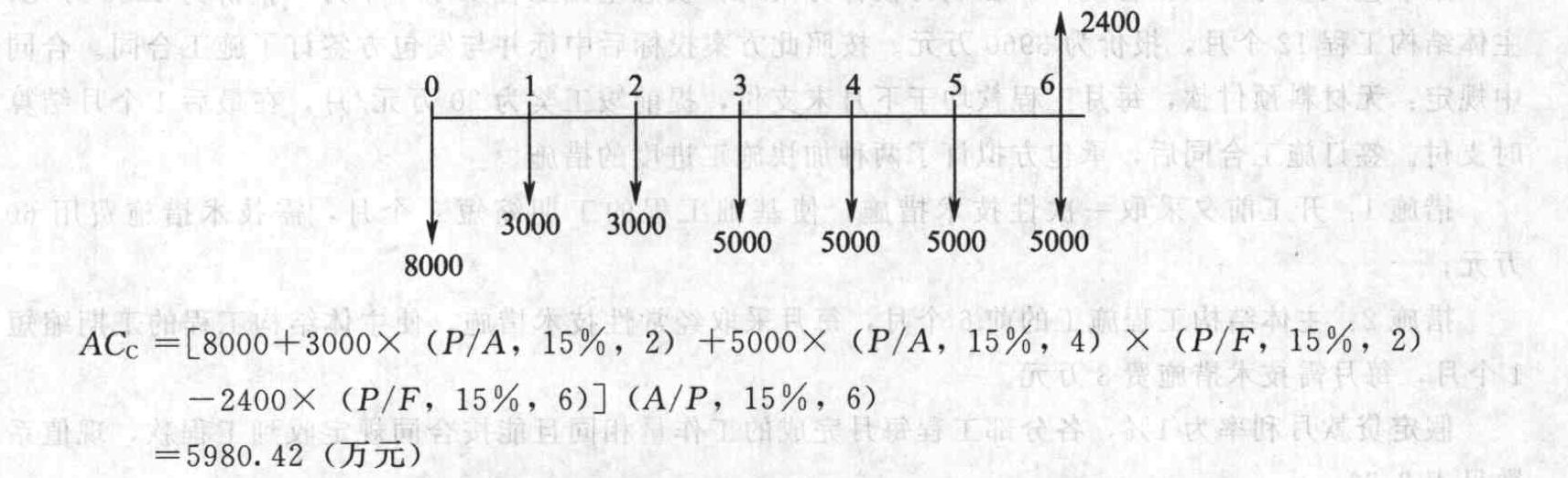

C方案:

比较A、B、C三个方案的年金费用min{8139.09,8123.86,5980.42}=5980.42(万元)为最佳指标值。
