2019年一级建造师《水利工程》考试共35题,分为单选题和多选题和建造师案例题。小编为您整理精选模拟习题10道,附答案解析,供您考前自测提升!
1、我国现行的高程起算的统一基准是( )。【单选题】
A.1956年黄海高程系
B.1985国家高程基准
C.废黄河高程系
D.1985年黄海高程系
正确答案:B
答案解析:
2、运输爆破材料的汽车在视线良好的情况下行驶时,时速不得超过( )km。【单选题】
A.10
B.20
C.30
D.40
正确答案:B
答案解析:
3、质量缺陷备案资料必须按( )的标准制备。【单选题】
A.分部工程验收签证
B.单位工程验收
C.竣工验收
D.项目法人要求
正确答案:C
答案解析:
4、根据《水利工程设计概(估)算编制规定》,建筑及安装工程费由直接工程费、间接费、企业利润、税金组成,其中税金不包括( )。【单选题】
A.营业税
B.城市维护建设税
C.增值税
D.教育费附加
正确答案:C
答案解析:

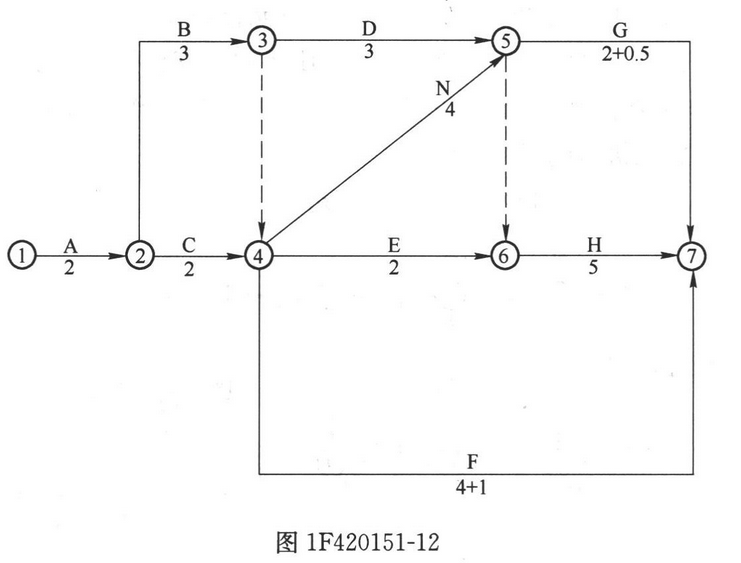

5、某工程项目施工采用《水利水电土建工程施工合同条件》,招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。承包方开工前编制并经总监理工程师认可的施工进度计划如图1F420151-7所示。
施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。
事件1:A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万立方米。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/立方米,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。
事件2:F工作,因设计变更等待新图纸延误1个月。
事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。
事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。
由于以上事件,承包单位提出以下索赔要求:
(1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。
(2)N工作的费用补偿=16元/立方米×32万立方米=512万元。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1万元/(月·台)×1台=5万元。
问题:
(1)分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。
(2)请对以上施工过程中发生的4个事件进行合同责任分析。
(3)确定应补偿承包单位的费用,并说明理由。【建造师案例题】

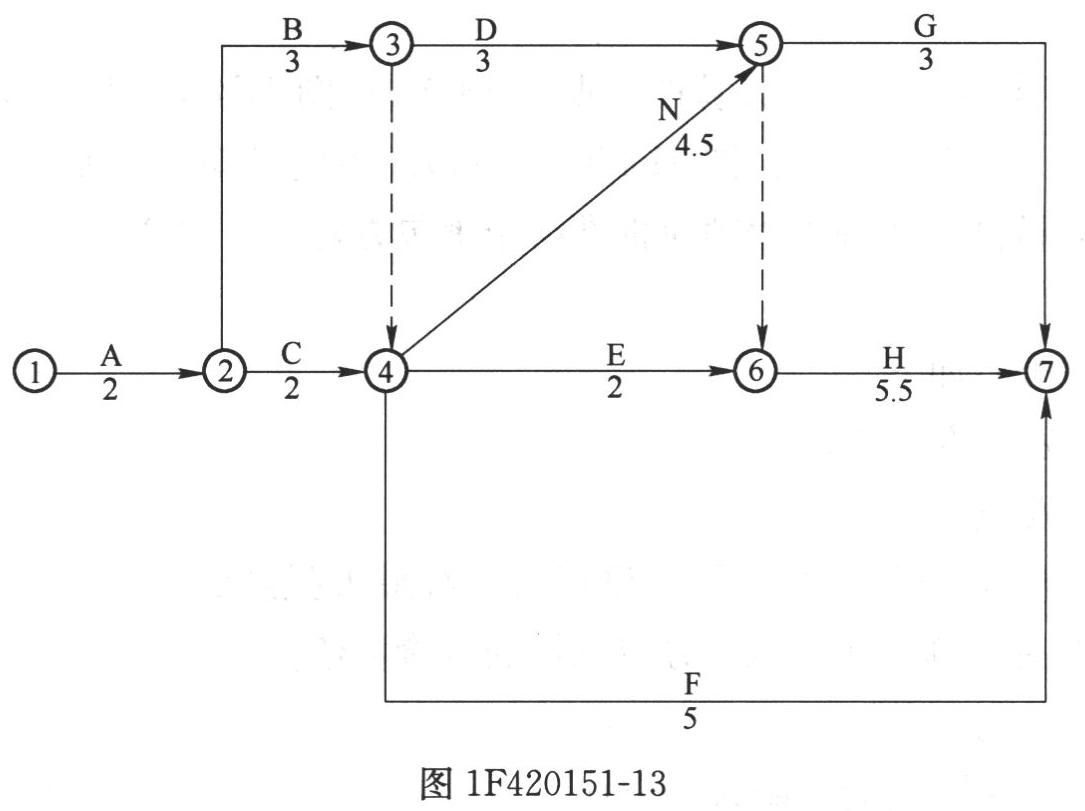

答案解析:(1)该工程实际完成工作时间如图1F420151-13所示。
实际工期为15个月,超过约定工期2个月,承包方应承担超过合同工期1个月的违约责任。
拖延工期赔偿费为8000万元×1‰×30天=240万元<最高赔偿限额=8000万元×10%=800万元。
(2)合同责任分析如下。
事件1:属于发包方责任。
事件2:属于发包方责任。
事件3:日降雨量超过当地30年气象资料记载最大强度的0.5个月的延期,属于不可抗力。另0.5个月的延期属于承包方应承担的风险责任。
事件4:属于承包方责任。
(3)由于用于A、C工作的施工机械原计划第4个月已完成工作,变更增加N工作后第5个月该机械方可使用,故应给予1个月的闲置费;
机械闲置费:1×1万元/(月·台)×1台=1万元;
工程量清单中计划土方为16+16=32万立方米,新增土方工程量为32万立方米;
应按原单价计算的新增工程量为32×25%=8万立方米;补偿土方工程款为8万立方米×16元/立方米+(32-8)万立方米×14元/立方米=464万元;
补偿承包方的总费用为465万元。
6、在渗流作用下,非黏性土土体内的细小颗粒沿着粗大颗粒间的孔隙通道移动或被渗流带出,致使土层中形成孔道而产生集中涌水的现象称为()。【单选题】
A.流土
B.接触冲刷
C.管涌
D.接触流土
正确答案:C
答案解析:
7、硅酸盐水泥初凝时间不得早于()min。【单选题】
A.45
B.40
C.30
D.25
正确答案:A
答案解析:
8、根据《水利水电工程标准施工招标文件》,承包人受其自身施工设备和施工能力的限制,要求对原设计进行变更或要求延长工期,这类变更增加的费用和工期延误责任应由()承担。【单选题】
A.发包人
B.设计人
C.承包人
D.监理人
正确答案:C
答案解析:
9、当工程完成合同工程量的70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?【建造师案例题】
答案解析:计算应调部分合同价款;列出价格调整计算公式,计算调整价款;承包商可索赔价款为调整后价款与原合同价款的差值;合同实际价款为调整价差与原合同价之和。合同实际价款:2000+38.4=2038.4万元
10、最新《大中型水利水电工程建设征地补偿和移民安置条例》于()由国务院修改并颁布施行。【单选题】
A.1991年
B.1995年
C.2001年
D.2006年
正确答案:D
答案解析:2006年3月29日国务院第130次常务会议通过修订后的《大中型水利水电工程建设征地补偿和移民安置条例》(中华人民共和国国务院令第471号)(以下简称《条例》),自2006年9月1日起施行。《条例》分为总则、移民安置规划、征地补偿、移民安置、后期扶持、监督管理、法律责任和附则等八章共六十三条。
一级建造师要点:变更程序是什么?:变更程序:可能发生变更约定情形的,监理人可向承包人发出变更意向书。(2)变更意向书应说明变更的具体内容和发包人对变更的时间要求,(3)变更意向书应要求承包人提交包括拟实施变更工作的计划、措施和完工时间等内容的实施方案。(4)发包人同意承包人根据变更意向书要求提交的变更实施方案的,可向监理人提出书面变更建议。变更建议应阐明要求变更的依据,确认存在变更的。
一建水利工程:什么是级配?:一建水利工程:什么是级配?级配是集料各级粒径颗粒的分配情况,可通过筛析试验确定。级配在设计时会给出一个级配范围,其中级配范围中的上限、中间值及下限分别就是粗级配、中级配和细级配。
注册一级建造师和一级建造师之间的区别?:注册一级建造师和一级建造师之间的区别?两者之间没有区别。注册一级建造师指的就是一级建造师。一级建造师是建设工程行业的一种执业资格,是担任大型工程项目经理的前提条件。建造师是指从事建设工程项目总承包和施工管理关键岗位的执业注册人员。
