帮考网
建造师案例题

资源优化分哪两种模式?资源优化的前提条件还有哪些?

题干

某开发商投资一新建商用群体建设项目,地下一层,地上20层,层高3.5m。经公开招投标,最终施工单位A中标,双方签订了工程施工合同。

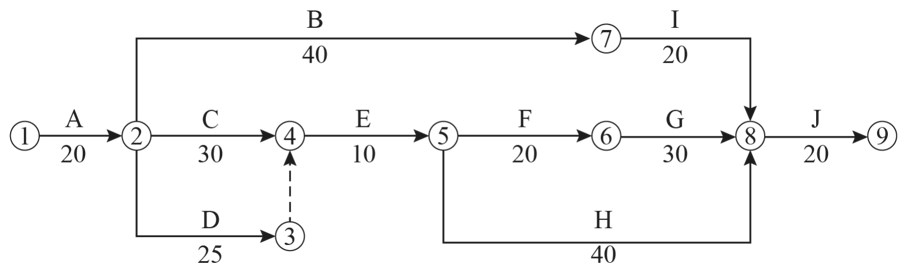

施工单位编制了本工程的施工组织总设计,主要包括工程概况、总体施工部署、施工总进度计划等。总体施工部署中确定项目施工总目标,施工总进度计划如图所示:图中箭线下数据为工作持续时间(时间单位:d)。

在A工作完成时,由于设计变更,建设单位提出了增加M(持续时间30d)和K(持续时间10d)两项工作的要求。M工作在D工作完成后开始,M工作完成后进行H工作,K工作在B工作完成后开始,K工作完成后进行G工作。建设单位要求施工单位对网络图进行调整,并采取赶工措施,保证工期不变。为了匹配进度,进行了资源的调整优化,优化过程中要求不允许中断工作。施工单位经分析,各项未完成工作的赶工费率及可缩短时间见下表。

解析

(1)“资源有限、工期最短”的优化,“工期固定、资源均衡”的优化。
(2)①优化过程中,不改变网络计划中各项工作之间的逻辑关系;
②优化过程中,不改变网络计划中各项工作的持续时间;
③网络计划中各工作单位时间所需资源数量为合理常量。
收录时间: 2026-08-26 10:50:15
🏠首页📋考试🔍搜索💬问答
