2019年监理工程师《案例分析》每日一练
帮考网校2019-11-12 14:17
2019年监理工程师《案例分析》每日一练

2019年监理工程师《案例分析》考试共6题,分为案例分析题。小编每天为您准备了5道每日一练题目(附答案解析),一步一步陪你备考,每一次练习的成功,都会淋漓尽致的反映在分数上。一起加油前行。


1、根据事件1,你认为合同当事人在约定合同内容时应包括哪些方面的条款?【简答题】

答案解析:合同当事人在约定合同内容时,应包括以下条款:当事人的名称或者姓名和住所;标的;数量;质量;价款或者报酬;履行期限、地点和方式;违约责任;解决争议的方法。

2、分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。【简答题】

答案解析:承包单位应承担超过合同工期的违约责任(合同工期应为承包单位投标所报工期13个月加上顺延2期1个月,合同工期为14个月,实际工期为14.5个月,故拖延工期0.5个月)。拖延工期赔偿费为:8 000万元×0.001元/天×15天=120万元。小于最高赔偿限额,最高赔偿限额=8000万元×0.1=800万元。

3、事件5中总监理工程师的做法是否正确?为什么?【简答题】

答案解析:事件5中总监理工程师的做法正确。理由:施工单位为了确保安装质暈采取的技术措施所增加的费用已包括在合同价款内,由施工单位承担。

4、C单项工程合同的合同工期应为多少天?【简答题】

答案解析:按照合同文件的解释顺序,协议条款与招标文件在内容上有矛盾时,应以协议条款为准,应认定合同工期为581天。

5、计算工期是多少天?【案例分析题】

答案解析:(二)按D-A— I顺序组织施工

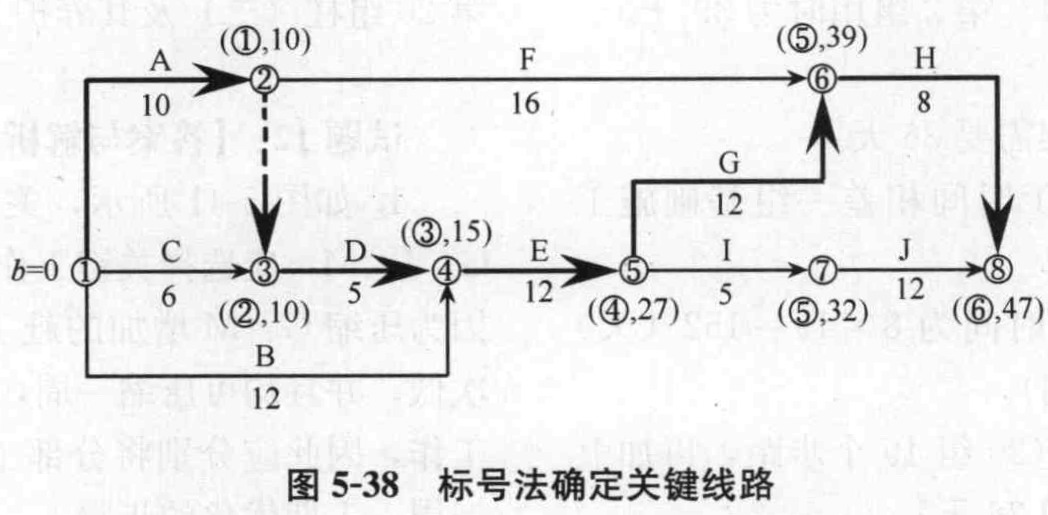

用标号法确定关键线路和计算工期。关键线路见图5-39中粗箭线,计算工期为45天。

声明:本文内容由互联网用户自发贡献自行上传,本网站不拥有所有权,未作人工编辑处理,也不承担相关法律责任。如果您发现有涉嫌版权的内容,欢迎发送邮件至:service@bkw.cn 进行举报,并提供相关证据,工作人员会在5个工作日内联系你,一经查实,本站将立刻删除涉嫌侵权内容。
监理工程师百宝箱离考试时间36天
学习资料免费领取
免费领取全套备考资料
测一测是否符合报考条件
免费测试,不要错过机会
提交
互动交流

微信扫码关注公众号

获取更多考试热门资料

温馨提示

信息提交成功,稍后帮考专业顾问免费为您解答,请保持电话畅通!

我知道了~!
温馨提示

信息提交成功,稍后帮考专业顾问给您发送资料,请保持电话畅通!

我知道了~!

提示

信息提交成功,稍后班主任联系您发送资料,请保持电话畅通!
