2020年造价工程师《造价管理》考试共80题,分为单选题和多选题。小编为您整理精选模拟习题10道,附答案解析,供您考前自测提升!


1、在国外金融市场上发行债券,债券的偿付期限一般在--年以上,发行的金额一次在--亿美元以上。( )【单选题】

A.5;1

B.6;2

C.7;1

D.7:2

正确答案:C

答案解析:在国外金融市场上发行债券,适用于资金运用要求自由,投资圆报率较高的项目。债券的偿付期限较长,一般在7年以上;发行金额一次在1亿美元以上,筹得的款项可以自由使用。但债券发行手续比较繁琐一且发行费用较高,同时还要求发行人有较高的信誉,精通国际金融业务。

2、建筑工程一切险的保险项目包括物质损失部分和()。【单选题】

A.第三者责任及附加险

B.第三者责任及免赔额

C.第三者责任的保险

D.生命财产

正确答案:A

答案解析:建筑工程一切险的保险项目包括:
①物质损失;
②第三者责任,是指被保险人在工程保险期内因意外事故造成工地及工地附近的第三者人身伤亡或财产损失依法应负的赔偿责任;
③附加险,根据投保人的特别要求或某项工程的特性需要可以增加一些附加保险,保险金额由双方商定。

3、但在一定范围内,产品的()之间存在此消彼长的关系。【单选题】

A.使用成本与维护成本

B.生产成本与使用成本

C.生产成本与寿命周期成本

D.寿命周期成本与维护成本

正确答案:B

答案解析:价值工程的目标是以最低的寿命周期成本,使产品具备它所必须具备的功能。产品的寿命周期成本由生产成本和使用及维护成本组成。在一定范围内,产品的生产成本和使用成本存在此消彼长的关系。

4、关于造价员资格考试的报考条件,下列说法正确的有()。【多选题】

A.中专及以上学历,且从事工程造价活动满1年

B.普通高等学校工程造价专业、工程或工程经济类专业在校生

C.工程造价专业、工程或工程经济类专业中专及以上学历

D.普通高等学校在校生

E.非工程造价专业,中专及以上学历,且从事工程造价活动满1年

正确答案:B、C、E

答案解析:凡中华人民共和国公民,遵纪守法,具备下列条件之一者,均可申请参加造价员资格考试:
①普通高等学校工程造价专业、工程或工程经济类专业在校生;
②工程造价专业、工程或工程经济类专业中专及以上学历;
③其他专业,中专及以上学历,且从事工程造价活动满1年。

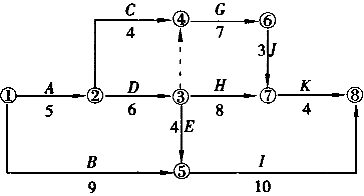

5、某工程双代号网络计划如下图所示,其关键线路有(     )条。
【单选题】

A.1

B.2

C.3

D.4

正确答案:B

答案解析:在双代号网络计划图中,持续时间最长的路线即为关键线路,所以,关键线路有:①-②-③-⑤-⑧和①-②-③-④-⑥-⑦-⑧,计算工期为25.

6、对施工图预算进行审查的方法主要有()。【多选题】

A.全面审查法

B.对比分析法

C.分类整理法

D.筛选审查法

E.重点抽查法

正确答案:A、D、E

答案解析:通常可采用以下方法对施工图预算进行审查:
①全面审查法;
②标准预算审查法;
③分组计算审查法;
④对比审查法;
⑤筛选审查法;
⑥重点抽查法;
⑦利用手册审查法;
⑧分解对比审查法。

7、某固定资产原值为10万元,预计净残值为4000元,使用年限为5年,若采用双倍余额递减法计提折旧,则第四年应提折旧额为(    )元。【单选题】

A.20000

B.8640

C.8800

D.10800

正确答案:C

答案解析:固定资产折旧应作为固定资产管理的一个重要的知识点。应该掌握折旧额的计算方法。本题的计算较为复杂,必须按教材要求逐步计算,才能最后确定答案。本题考核的知识点是双倍余额递减法的计算,特别是最后两年应当将固定资产净值扣除预计净残值后的净额平均摊销。这是因为,如果最后两年仍按双倍余额递减,所提折旧额将小于应提折旧额,从而无法按期提完折旧。本题的计算过程如下:年折旧率:2÷5=40%第一年折旧额:100000×40%=40000(元)第二年折旧额:(100000-40000)×40%=24000(元)第三年折旧额:(100000-64000)×40%=14400(元)第四年折旧额:(100000-78400-4000)÷2=8800(元)第五年折旧额:(100000-78400-4000)÷2=8800(元)本题其他答案的计算如下所示:答案A是平均年限法:100000÷5=20000(元)答案B是没有平均摊销:(100000-78400)×40%=8640(元)答案D是平均摊销时没有扣除净残值:(100000-78400)÷2=10800(元)

8、某分部分项工程5月份拟完工程量100m,实际工程量160m,计划单价60元/m,实际单价48元/m,则其进度相对偏差是()。【单选题】

A.0.60

B.0.25

C.0.28

D.-0.60

正确答案:D

答案解析:相对偏差是指偏差的相对数或比例数,通常是用绝对偏差与费用计划值的比值来表示,即进度相对偏差=(拟完工程计划费用-已完工程计划费用)/费用计划值=(100x60-160×60)÷(60×100)= -0.6。

9、某工程划分为A、B、C、D四个施工过程,3个施工段,流水节拍均为3天,其中A与B之间间歇1天,B与C之间搭接1天,C与D之间间歇2天,则该工程计划工期应为()天。【单选题】

A.19

B.20

C.21

D.23

正确答案:B

答案解析:根据题意,不考虑施工过程之间的搭接和间歇,在计算出结果后有间歇的加入,有搭接的减去,则根据等节奏流水施工工期的计算公式,该工程计划工期为:T=(m+n-1)t+∑G+∑Z-∑C=(3+4-1)×3+1-1+2=20(天)。式中,m为施工段数;n为施工过程数;t为流水节拍;∑G为工艺间歇时间之和;∑Z为组织间歇时间之和;∑C为提前插入时间之和。

10、能够实现集权和分权的有效结合,能够根据任务的实际情况组建和调整组织机构,但稳定性差,其成员容易受双重领导的组织机构是( )。【单选题】

A.直线制

B.职能制

C.直线职能制

D.矩阵制

正确答案:D

答案解析:矩阵制实现了集权与分权的最优结合,但组织机构经常变动,稳定性差,尤其是业务人员的工作岗位频繁调动,此外,矩阵中的每一个成员都受项目经理和职能部门经理的双重领导,如果处理不当,会造成矛盾,产生扯皮现象。

声明:本文内容由互联网用户自发贡献自行上传,本网站不拥有所有权,未作人工编辑处理,也不承担相关法律责任。如果您发现有涉嫌版权的内容,欢迎发送邮件至:service@bkw.cn 进行举报,并提供相关证据,工作人员会在5个工作日内联系你,一经查实,本站将立刻删除涉嫌侵权内容。
测一测是否符合报考条件
免费测试,不要错过机会
提交
互动交流

微信扫码关注公众号

获取更多考试热门资料

温馨提示

信息提交成功,稍后帮考专业顾问免费为您解答,请保持电话畅通!

我知道了~!
温馨提示

信息提交成功,稍后帮考专业顾问给您发送资料,请保持电话畅通!

我知道了~!

提示

信息提交成功,稍后班主任联系您发送资料,请保持电话畅通!
