2020年监理工程师《理论与法规》考试共80题,分为单选题和多选题。小编为您整理历年真题10道,附答案解析,供您考前自测提升!
1、某混凝土结构工程,合同计划价为1000万元。5月底拟完成合同计划价的80%,实际完成合同计划价的70%,5月底实际结算工程款750万元,则5月底的投资偏差和进度偏差分别为()。【单选题】
A.超支100万元、超前50万元
B.超支50万元、拖后100万元
C.节约50万元、拖后100万元
D.节约100万元、超前50万元
正确答案:B
答案解析:投资偏差=已完工程实际投资-已完工程计划投资=750-1000×70%=50(万元),进度偏差=拟完工程计划投资-已完工程计划投资=1000×80%-10000×70%=100(万元)。
2、某进口设备装运港船上交货价为200万美元,国外运费为10万美元,国外运输保险费为6.5万美元,外贸手续费率为1.5%。美元兑人民币的汇率为6.85。则该进口设备的到岸价为()万元人民币。【单选题】
A.1438.50
B.1460.08
C.1483.03
D.1505.27
正确答案:C
答案解析:进口设备的到岸价(CIF)=离岸价(FOB)+国外运费+国外运输保险费=200×6.85+10×6.85+6.5×6.85 =1483.025(万元人民币)。
3、从确定建设工程投资的依据看,编制估算指标的直接基础是()。【单选题】
A.概算定额
B.预算定额
C.工程量清单
D.施工定额
正确答案:A
答案解析:建设工程投资的确定依据繁多,关系复杂。在不同的建设阶段有不同的确定依据,且互为基础和指导,互相影响。预算定额是概算定额(指标)编制的基础,概算定额(指标)又是估算指标编制的基础,反过来,估算指标又控制概算定额(指标)的水平,概算定额(指标)又控制预算定额的水平。
4、监理工程师受业主委托控制物资供应进度的主要工作内容之一是()。【单选题】
A.编制物资供应计划
B.办理进出口许可证等有关事宜
C.决定物资供应分包方式
D.安排物资订货
正确答案:A
答案解析:A选项对,监理工程师编制由业主负责(或业主委托监理单位负责)的物资供应计划,并B选项错,应为协助办理物资的进出口许可证等有关事宜。C选项错,应为提出物资供应分包方式及分包合同清单,并获得业主认可。D选项错,应为监督检查物资订货情况。
5、在下列施工成品中,适合用防护措施保护的是()。【单选题】
A.清水楼梯踏步
B.镶面大理石柱
C.地漏
D.垃圾道
正确答案:A
答案解析:防护就是针对被保护对象的特点采取各种防护的措施。如对清水楼梯踏步,可以采取护棱角铁上下连接固定。

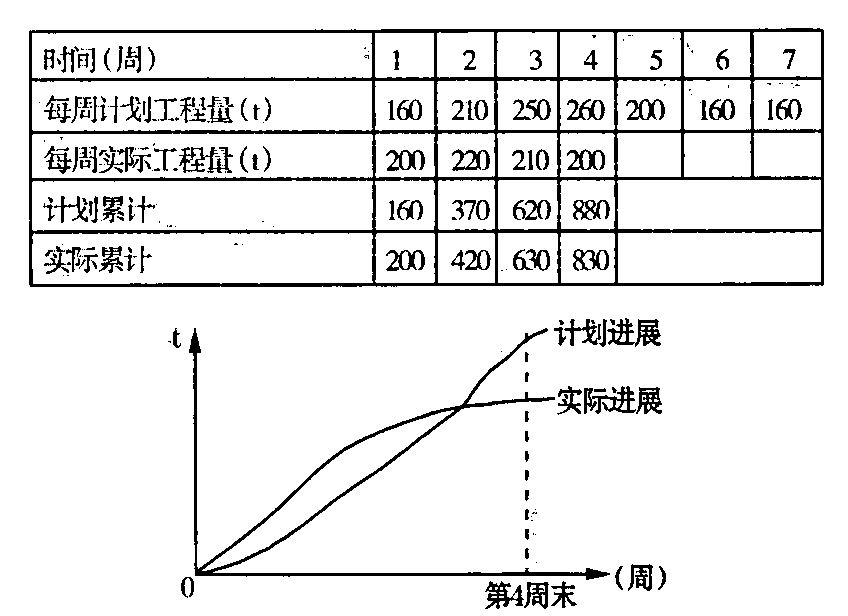

6、已知某钢筋工程每周计划完成的工程量和第1~4周实际完成的工程量见下表,则截止第4周末工程实际进展点落在计划S曲线的()。【单选题】
A.左侧,表明此时实际进度比计划进度拖后60t
B.右侧,表明此时实际进度比计划进度超前60t
C.左侧,表明此时实际进度比计划进度超前50t
D.右侧,表明此时实际进度比计划进度拖后50t
正确答案:D
答案解析:截止第4周末工程实际进展:200+220+210+200=830(t);计划进展:160+210+250+260=880(t),880-830=50(t)。
7、为了实现进度控制目标,监理工程师根据建设工程的具体情况,制定了下列进度控制措施,其中属于组织措施的是()。【单选题】
A.加强索赔管理,公正地处理索赔
B.建立图纸审查、工程变更和设计变更管理制度
C.审查承包商提交的进度计划
D.及时办理工程预付款及工程进度款支付手续
正确答案:B
答案解析:组织措施:
①建立进度控制目标体系,明确建设工程现场监理组织机构中进度控制人员及其职责分工;
②建立工程进度报告制度及进度信息沟通网络;
③建立进度计划审核制度和进度计划实施中的检查分析制度;
④建立进度协调会议制度,包括协调会议举行的时间、地点,协调会议的参加人员等;
⑤建立图纸审查、工程变更和设计变更管理制度。
8、某工程双代号时标网络计划如下图所示,其中工作B的总时差为()周。【单选题】
A.0
B.1
C.2
D.3
正确答案:B
答案解析:本题考查的是双代号时标网络计划工作总时差和自由时差的判定。工作的总时差:
①以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;
②其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。据此计算,工作I的总时差为1周,工作H的总时差为0,工作G的,总时差为2周,工作D的总时差为min{1,0,2},=0,工作E的总时差为2+1=3(周),则工作B的总时差为min{1+0,0+3}=1(周)。
9、在施工阶段,为了确保进度控制目标的实现,监理工程师需要编制()。【单选题】
A.工程项目总进度计划
B.周(旬)施工作业计划
C.监理进度计划
D.分部分项工程施工进度计划
正确答案:C
答案解析:在设计阶段和施工阶段,监理工程师不仅要审查设计单位和施工单位提交的进度计划,更要编制监理进度计划,以确保进度控制目标的实现。
10、工程质量事故的特点有()。【多选题】
A.复杂性
B.严重性
C.可变性
D.多发性
E.持久性
正确答案:A、B、C、D
答案解析:工程质量事故具有复杂性、严重性、寸变性和多发性的特点。
监理工程师考试主观题答题技巧有哪些?:监理工程师考试主观题答题技巧有哪些?主观题是综合考核考生对工程建设有关的基本内容、基本概念、基本原理、基本原则和基本方法的掌握程度,要求考生具备在实践中分析问题、解决问题的能力。具体的答题技巧如下:1. 审题迅速查看题中所问,带着问题去看背景材料,2. 理清材料中的各种关系和相关条件,根据问题的设置来确定考查的具体知识。题干中给出的信息都是有用的,或是从正面提供答题线索。
监理工程师考试全是选择题么?:监理工程师考试全是选择题么?当然不是,监理工程师考试有单选题、多选题和案例题。监理工程师《建设工程监理基本理论与相关法规》、《建设工程合同管理》、《建设工程目标控制》三个科目试题题型为单项选择题、多项选择题;《建设工程监理案例分析》试题题型为案例题。
监理工程师考试客观题主观题都是怎么阅卷的?:监理工程师客观题的阅卷过程相对比较简单,阅卷时先用高速扫描仪或专用阅卷机快速扫描答题卡,然后由计算机自动对比标准答案给分。监理工程师主观题的阅卷则相对比较复杂,二是计算机根据阅卷要求按题目组合将答案切割成一个个图片,三是服务器随机地将每个考生的答题图片自动分发给评阅相应题目的阅卷教师面前的终端计算机,阅卷教师根据评分标准进行评分并将结果输入计算机。
2020-05-21
2020-05-21
2020-05-21
2020-05-21
2020-05-21
微信扫码关注公众号
获取更多考试热门资料
