- 简答题
题干:某建设单位决定在某地建设一项大型特色经济生产基地项目。该项目从2011年开始实施,到2012年底财务核算资料如下。(1)已经完成部分单项工程,经验收合格,已经交付使用的资产包括:①固定资产价值42500万元,其中房屋建筑物价格22000万元,折旧年限为50年;机械设备价值20500万元,折旧年限为10年;②为生产准备的使用期限在一年以内的备品备件、工具、器具等流动资产价值5800万元,期限在一年以上,单位价值在100元到1500元的工具50万元;③建造期间购置的专利权、非专利技术等无形资产1000万元,摊销期为5年;④筹建期间发生的开办费79万元。(2)基本建设支出的项目包括:①建筑安装工程支出26000万元;②设备工器具投资19200万元;③建设单位管理费、勘察设计费等待摊投资600万元;④通过出让方式购置的土地使用权形成的其他投资250万元。(3)非经营项目发生的待核销基建支出50万元。(4)应收生产单位投资借款1000万元。(5)购置需要安装的器材60万元,其中待处理器材损失30万元。(6)货币资金500万元。(7)预付工程款及应收有偿调出器材款10万元。(8)建设单位自用的固定资产原值35000万元,累计折旧3500万元。反映在《资金平衡表》上的各类资金来源的期末余额是:(1)预算拨款8000万元;(2)法人资本金40000万元;(3)其他拨款300万元;(4)建设单位向商业银行借入的借款是12000万元;(5)建设单位当年完成交付生产单位使用的资产价值中,200万元属于利用投资贷款形成的待冲基建支出;(6)应付器材销售商30万元贷款和尚未支付的应付工程款100万元;(7)未交税金50万元;(8)其他为自筹资金拨款。
题目:编制大、中型建设项目竣工财务决算表,如表6-41所示。

扫码下载亿题库
精准题库快速提分

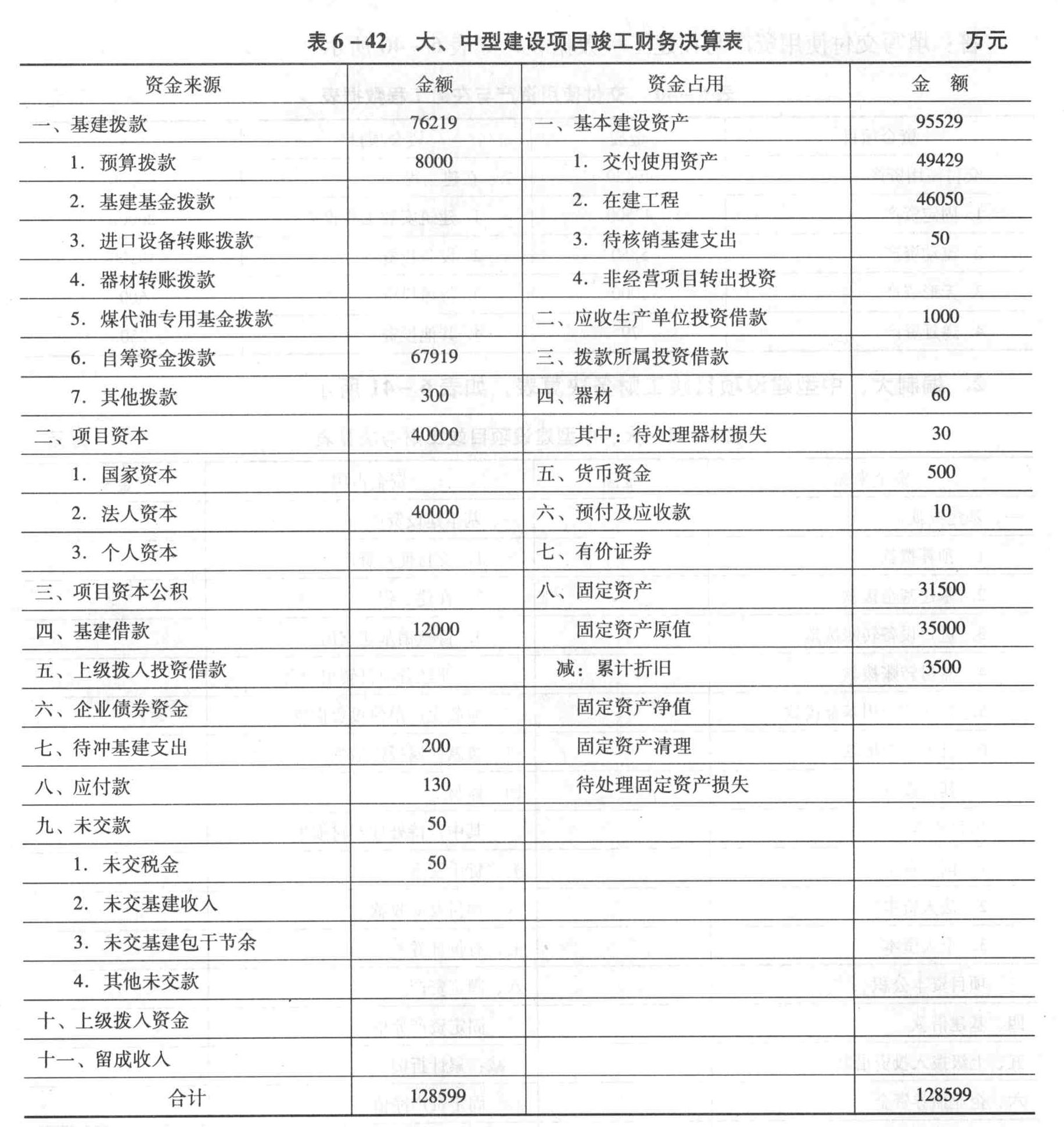

编制大、中型建设项目竣工财务决算表,如表6-42所示。

- 1 【多选题】大、中型建设项目竣工决算报表包括( )。
- A 、建设项目概况表
- B 、建设项目竣工财务决算表
- C 、竣工财务决算总表
- D 、建设项目交付使用资产总表
- E 、建设项目交付使用资产明细表
- 2 【单选题】在大、中型建设项目竣工财务决算表中,属于资金占用项目的是( )。
- A 、待核销基建支出
- B 、待冲基建支出
- C 、上级拨入投资借款
- D 、企业债券资金
- 3 【多选题】大、中型建设项目竣工财务决算表中资金支出有( )。
- A 、流动资产
- B 、应收生产单位投资借款
- C 、有价证券
- D 、货币资金
- E 、预付及应收款
- 4 【多选题】大、中型建设项目竣工财务决算表中的资金来源包括( )。
- A 、基建拨款、项目资本金、项目资本公积金
- B 、基建借款、上级拨入投资借款
- C 、企业债券资金、待冲基建支出、应付款和未交款
- D 、预付款、保帮金和质量保证金
- E 、上级拨入资金和企业留成收入
- 5 【单选题】在竣工财务决算表编制过程中,属于资金来源项目的是( )。
- A 、应收生产单位投资借款
- B 、交付使用资产
- C 、待核销基建支出
- D 、待冲基建支出
- 6 【多选题】大中型建设项目竣工决算报表包括( )。
- A 、建设项目概况表
- B 、建设项目竣工财务决算表
- C 、竣工财务决算总表
- D 、建设项目交付使用资产总表
- E 、建设项目交付使用资产明细表
- 7 【单选题】编制建设项目竣工财务决算报表时,下列属于资金占用的项目是( )。
- A 、待冲基建支出
- B 、应付款
- C 、预付及应收款
- D 、未交款
- 8 【单选题】建设项目竣工财务决算应编制基本建设项目概况表,下列选项中应计入基本建设项目概况表“非经营性项目转出投资”的是( )。
- A 、水土保持、城市绿化费用
- B 、产权不归属本单位的专用道路建设费
- C 、报废工程建设费
- D 、产权归本单位的地下管道建设费
- 9 【单选题】大、中型建设项目和小型建设项目的基本建设财务决算采用不同的审批制度,大中型建设项目是指经营性项目投资额在( )以上。
- A 、3000万元
- B 、4000万元
- C 、5000万元
- D 、6000万元
- 10 【单选题】项目建设单位完成竣工决算编制的时间要求通常是( )。
- A 、项目竣工后1个月
- B 、项目竣工后2个月
- C 、项目竣工后3个月
- D 、项目竣工后4个月
热门试题换一换
- 某工程施工中由于工程师指令错误,使承包商的工人窝工40工日,自有施工机械窝工2个台班,同时增加配合用工20工日,机械3个台班,合同约定人工单价为30形工日,机械台班为360元/台班,人员窝工补贴费12元/日,机械台班折旧费为150元/台班,含税的综合费率为17%。承包商可得该项索赔为( )元。
- (1)用年费用法比较选择设备更新最优方案;(2)如果设备B使用寿命期为9年,最后三年净成本均为7000万元,期末净残值为2000万元,其他数据不变,用费用现值法比较选择最优方案(以最小寿命期作为共同研究期)。
- 分析以上各事件中造价工程师是否应该批准施工单位的索赔要求?为什么?
- 某施工单位承包一项工程,计划砌砖工程量为200m,按预算定额规定,每立方米耗用红砖510块,每块红砖计划价格为0.25元,而实际砌砖工程量为250m,每立方米实耗红砖500块,每块红砖实际购人价为0.30元。用连环代替法进行成本分析,得出由于工程量增加引起的差异数额为()。
- 根据现行规定,合同中没有适用或类似于变更工程的价格,其工程变更价款的处理原则是()。
- 从预报火灾的角度考虑,应在探测器设置在最能反应出火灾迹象的地点,但不能影响人们工作活动和便于安装,下列探测器的安装要求符合规定的是()。
- 多台起重机吊装设备所采用的吊装方法有()。
- 市政管线工程系统一般应包括()。
- 龙骨的安装应符合的要求包括()。

亿题库—让考试变得更简单
已有600万用户下载
