- 单选题已知某工程双代号网络计划的计算工期为130天,如果计划工期为135天,则关键线路上( )。
- A 、相邻工作之间时间间隔为零
- B 、工作的自由时差为零
- C 、工作的总时差为零
- D 、节点最早时间等于最迟时间

扫码下载亿题库
精准题库快速提分

【正确答案:A】
因计算工期与计划工期不相等,所以关键线路上的相邻工作之间时间间隔为零,但关键线路上工作的总时差不为零。

- 1 【造价师案例题】某工程网络双代号计划图已经业主与承包商双方认定,如图2-8所示。
图中箭线代表工序,箭线下方括号外数字表示工时(单位为月),括号内数字表示工期压缩1个月的直接费用变动值(单位:万元)。 施工指挥部决定在问题3中事件发生的前提下要求按原计划工期完工,施工组织与以最小变动费为目标如何进行调整。相应工作的工期,调整工序作业时间时限定每个关键工序只能减少1个月。
- 2 【单选题】已知工程网络计划中,工作m、n、p无紧后工作,则该网络计划工期应等于这三项工作的( )。
- A 、最早完成时间的最大值
- B 、最迟完成时间的最大值
- C 、最早完成时间的最小值
- D 、最迟完成时间的最小值
- 3 【单选题】已知一双代号网络计划如图所示,则C工作的自由时差FF为( )天。
- A 、0
- B 、2
- C 、4
- D 、6
- 4 【单选题】已知某工程网络计划的计算工期等于计划工期,且工作N的紧后工作均为关键工作,则工作N( )。
- A 、自由时差等于总时差
- B 、总时差为零
- C 、自由时差为零
- D 、自由时差小于总时差
- 5 【多选题】在某工程网络计划中,已知工作M的自由时差为4天。如果在该网络计划的执行过程中发现工作M的持续时间延长了2天,而其他工作正常,则此时工作M( )。
- A 、不会使总工期延长
- B 、不影响其后续工作的正常进行
- C 、总时差不变,自由时差减少2天
- D 、总时差和自由时差各减少2天
- E 、自由时差不变,总时差减少2天
- 6 【多选题】当双代号网络计划的计算工期等于计划工期时,以关键节点为完成节点的工作的( )。
- A 、总时差最小
- B 、自由时差为零
- C 、自由时差等于总时差
- D 、时间间隔最小
- 7 【单选题】已知某工程网络计划的计算工期等于计划工期,且工作N的紧后工作均为关键工作,则工作N的()。
- A 、自由时差等于总时差
- B 、总时差为零
- C 、自由时差为零
- D 、自由时差小于总时差

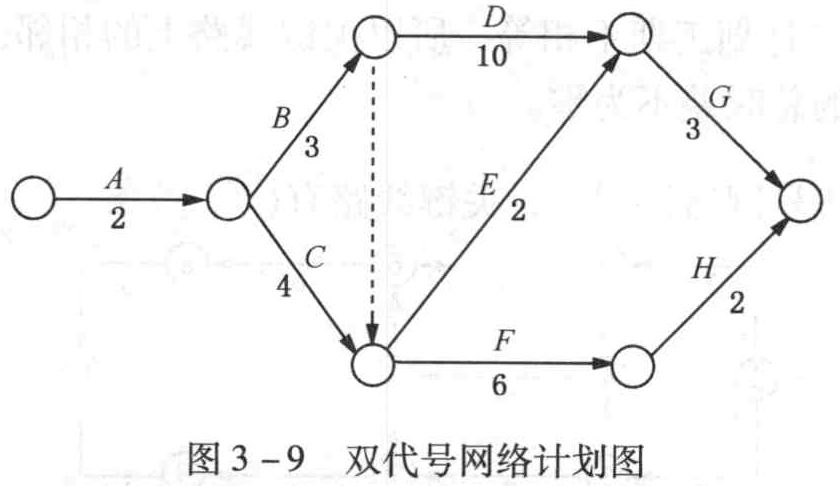

- 8 【单选题】已知一双代号网络计划如图3-9所示,则C工作的自由时差FF为()天。
- A 、0
- B 、2
- C 、4
- D 、6
- 9 【单选题】已知某工程双代号网络计划的计算工期为130天,如果计划工期为135天,则关键线路上()。
- A 、相邻工作之间时间间隔为零
- B 、工作的自由时差为零
- C 、工作的总时差为零
- D 、节点最早时间等于最迟时间
- 10 【多选题】在某工程网络计划中,已知工作M的自由时差为4天。如果在该网络计划的执行过程中发现工作M的持续时间延长了2天,而其他工作正常,则此时工作M()。
- A 、不会使总工期延长
- B 、不影响其后续工作的正常进行
- C 、总时差不变,自由时差减少2天
- D 、总时差和自由时差各减少2天
- E 、自由时差不变,总时差减少2天
热门试题换一换
- 下列对项目成本计划组成的说法错误的是( )。
- 某工程计划砌筑砖基础工程量为150立方米,每立方米用砖523块,每块砖计划价格为0.2元。实际砌筑砖基础工程量为160立方米,每立方米用砖520块,每块砖实际价格为0.17元。则由于砖的单价变动使施工总成本节约( )元。
- 在建设项目财务评价时,流动负债估算公式是()。
- 某进度款支付申请报告包含了下列内容:①本期已实施工程的价款;②累计已完成的工程价款;③累计已支付的工程价款;④本期已完成的计日工金额;⑤应扣减的质量保证金。据此,发包人本期应支付的工程价款是()。
- 低压有缝钢管工程中,属于工程内容的有()。
- 岩石的抗冻性有不同的表示方法,一般用岩石在抗冻试验前后()的降低率表示。
- ()管材经久耐用、抗腐蚀性强、性质较脆,多用于耐腐蚀介质及给排水工程。
- 根据按工程项目构成恰当分解资金使用计划总额的方法,不可直接分解到各工程分项的费用是()。
- 按照世界银行工程造价的构成,下列费用中,属于项目间接建设成本的是( )。
- 合理确定与控制工程造价的基础是项目决策的( )。
