- 判断题某施工单位承担的矿井地面主要建筑的施工进度安排见图2G320030-5,其中C、F、J都要使用塔吊,而施工单位仅有1台塔吊,业主要求全部工程必须在24个月内完成。工程进行4个月后,业主进行设计变更,要求增加一项N工作,该项工作在F工作结束以后开始,并在G工作开始前完成,该工作也需要使用塔吊,施工单位的塔吊属于租赁设备,应当尽量减少闲置时间。
。增加工作N后,施工工期为多少?塔吊闲置时间是多少?

扫码下载亿题库
精准题库快速提分

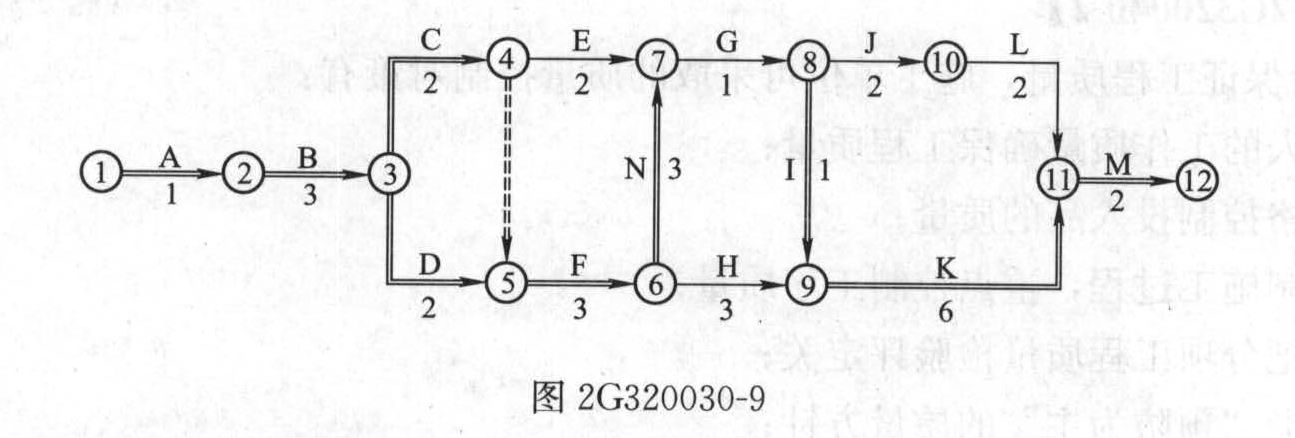

增加工作N后,其进度计划安排见图2G320030-9,该网络计划的关键线路为A→B→C→F→N→G→I→K→M或A→B→D→F→N→G→I→K→M,工期为22个月,塔吊闲置时间为1个月。。

- 1 【判断题】某施工单位投标承建一矿井的主井井筒工程,标书规定工期为16个月。建设单位提供工程施工的前期条件,包括进场道路、供电、供水等。施工单位根据建设单位的要求编制了施工组织设计,并经建设单位和监理单位审核后进行井筒的施工。施工中发生下列几起事件:(1)由于矿井进场道路为简易公路,雨期道路经常被冲毁,使得井筒施工所需材料不能及时进场,延误工期1个月。(2)施工单位在施工时,出现设备故障,使工期延长0.5个月。(3)井筒基岩施工时实际涌水量大于预测量,必须采用工作面预注浆才能通过,治水工作耽误工期1.5个月。(4)井筒施工结束后,由于总涌水量大于10立方米/h,施工单位进行了壁后注浆,使工期延长1个月。建设单位在井筒开工前,应当做好哪些工作?
- 2 【判断题】某施工单位投标承建一矿井的主井井筒工程,标书规定工期为16个月。建设单位提供工程施工的前期条件,包括进场道路、供电、供水等。施工单位根据建设单位的要求编制了施工组织设计,并经建设单位和监理单位审核后进行井筒的施工。施工中发生下列几起事件:(1)由于矿井进场道路为简易公路,雨期道路经常被冲毁,使得井筒施工所需材料不能及时进场,延误工期1个月。(2)施工单位在施工时,出现设备故障,使工期延长0.5个月。(3)井筒基岩施工时实际涌水量大于预测量,必须采用工作面预注浆才能通过,治水工作耽误工期1.5个月。(4)井筒施工结束后,由于总涌水量大于10立方米/h,施工单位进行了壁后注浆,使工期延长1个月。施工单位在井筒开工前,应当进行哪些准备?
- 3 【判断题】某施工单位投标承建一矿井的主井井筒工程,标书规定工期为16个月。建设单位提供工程施工的前期条件,包括进场道路、供电、供水等。施工单位根据建设单位的要求编制了施工组织设计,并经建设单位和监理单位审核后进行井筒的施工。施工中发生下列几起事件:(1)由于矿井进场道路为简易公路,雨期道路经常被冲毁,使得井筒施工所需材料不能及时进场,延误工期1个月。(2)施工单位在施工时,出现设备故障,使工期延长0.5个月。(3)井筒基岩施工时实际涌水量大于预测量,必须采用工作面预注浆才能通过,治水工作耽误工期1.5个月。(4)井筒施工结束后,由于总涌水量大于10立方米/h,施工单位进行了壁后注浆,使工期延长1个月。井筒施工中所发生的工期延误事件,应当由谁承担责任?
- 4 【判断题】某施工单位投标承建一矿井的主井井筒工程,标书规定工期为16个月。建设单位提供工程施工的前期条件,包括进场道路、供电、供水等。施工单位根据建设单位的要求编制了施工组织设计,并经建设单位和监理单位审核后进行井筒的施工。施工中发生下列几起事件:(1)由于矿井进场道路为简易公路,雨期道路经常被冲毁,使得井筒施工所需材料不能及时进场,延误工期1个月。(2)施工单位在施工时,出现设备故障,使工期延长0.5个月。(3)井筒基岩施工时实际涌水量大于预测量,必须采用工作面预注浆才能通过,治水工作耽误工期1.5个月。(4)井筒施工结束后,由于总涌水量大于10立方米/h,施工单位进行了壁后注浆,使工期延长1个月。若副井井筒进度正常,该井筒发生工期延误会产生哪些问题?
- 5 【多选题】某施工单位承担一矿井井底车场主要巷道的掘进施工任务。所编制的施工进度计划见图2G320030-2,施工单位在工作H的施工中,由于不可预见地质因素造成工作面冒
顶事故,处理事故耽误工期10天。由于发生冒顶事故,工作H发生工期拖延后,造成工作I的工期拖延10天,那么()。
- A 、该工程的总工期不会改变
- B 、该工程的总工期会拖延10天
- C 、工作C有了机动时间
- D 、网络计划的关键线路发生变化
- E 、网络计划需要重新规划和调整
- 6 【判断题】某施工单位承担的矿井地面主要建筑的施工进度安排见图2G320030-5,其中C、F、J都要使用塔吊,而施工单位仅有1台塔吊,业主要求全部工程必须在24个月内完成。工程进行4个月后,业主进行设计变更,要求增加一项N工作,该项工作在F工作结束以后开始,并在G工作开始前完成,该工作也需要使用塔吊,施工单位的塔吊属于租赁设备,应当尽量减少闲置时间。
。施工单位所安排的进度计划工期是多少?塔吊最少要闲置多少时间?
- 7 【判断题】某施工单位承担的矿井地面主要建筑的施工进度安排见图2G320030-5,其中C、F、J都要使用塔吊,而施工单位仅有1台塔吊,业主要求全部工程必须在24个月内完成。工程进行4个月后,业主进行设计变更,要求增加一项N工作,该项工作在F工作结束以后开始,并在G工作开始前完成,该工作也需要使用塔吊,施工单位的塔吊属于租赁设备,应当尽量减少闲置时间。
。施工单位是否能向业主索赔?可索赔哪些内容?
- 8 【判断题】某施工单位与业主签订了一矿井地面矿仓及运输走廊的施工合同,合同约定:(1)该工程的工期为18个月,如果是承包商的责任造成工期延长,每延长1个月罚款5万元。(2)工程施工材料由施工单位自行购买,如出现质量问题由施工单位承担全部责任。(3)施工中与现场其他施工单位之间的关系协调由施工单位自身负责,业主不参与。(4)工程若需要变更,必须提前14天通知业主及设计单位,否则造成的工期延误由施工单位承担责任。在工程的实施过程中,部分材料施工单位无处购买,施工单位提前15天通知了业主,业主供应材料延误工期0.5个月;在运输走廊施工中,由于采用的水泥强度等级较高,施工单位因施工技术水平的限制要求变更,业主不予同意;另外由于运输走廊上部与选矿厂房连接,而选矿厂房因地基处理发生工期延误,虽没有影响选矿厂房的施工工期,但使运输走廊施工进度发生拖延,最终延误工期0.5个月。施工单位与业主之间的合同约定有哪些不合理之处?
- 9 【判断题】某施工单位与业主签订了一矿井地面矿仓及运输走廊的施工合同,合同约定:(1)该工程的工期为18个月,如果是承包商的责任造成工期延长,每延长1个月罚款5万元。(2)工程施工材料由施工单位自行购买,如出现质量问题由施工单位承担全部责任。(3)施工中与现场其他施工单位之间的关系协调由施工单位自身负责,业主不参与。(4)工程若需要变更,必须提前14天通知业主及设计单位,否则造成的工期延误由施工单位承担责任。在工程的实施过程中,部分材料施工单位无处购买,施工单位提前15天通知了业主,业主供应材料延误工期0.5个月;在运输走廊施工中,由于采用的水泥强度等级较高,施工单位因施工技术水平的限制要求变更,业主不予同意;另外由于运输走廊上部与选矿厂房连接,而选矿厂房因地基处理发生工期延误,虽没有影响选矿厂房的施工工期,但使运输走廊施工进度发生拖延,最终延误工期0.5个月。施工单位要求进行工程变更的做法是否有不合理之处?
- 10 【判断题】某施工单位与业主签订了一矿井地面矿仓及运输走廊的施工合同,合同约定:(1)该工程的工期为18个月,如果是承包商的责任造成工期延长,每延长1个月罚款5万元。(2)工程施工材料由施工单位自行购买,如出现质量问题由施工单位承担全部责任。(3)施工中与现场其他施工单位之间的关系协调由施工单位自身负责,业主不参与。(4)工程若需要变更,必须提前14天通知业主及设计单位,否则造成的工期延误由施工单位承担责任。在工程的实施过程中,部分材料施工单位无处购买,施工单位提前15天通知了业主,业主供应材料延误工期0.5个月;在运输走廊施工中,由于采用的水泥强度等级较高,施工单位因施工技术水平的限制要求变更,业主不予同意;另外由于运输走廊上部与选矿厂房连接,而选矿厂房因地基处理发生工期延误,虽没有影响选矿厂房的施工工期,但使运输走廊施工进度发生拖延,最终延误工期0.5个月。工程结算时,业主要对施工单位工期拖延1个月进行罚款5万元,是否合理?
热门试题换一换
- 本工程基层采用的材料中,水泥的存放期自出厂日期算起,最长不得超过()。
- 民事诉讼的证据不包括( )。
- 货币补偿的金额,根据被拆迁房屋的区位、用途、建筑面积等因素,以房地产( )确定。
- 某华侨个人投资城市医院建设,工程估算投资2600万元,主要设备约160万元。确定该项目是否为必须招标项目的准确表述是( )。
- 监理单位应当履行代表( )对施工过程中的安全生产情况进行监督检查的义务。
- 市政公用工程施工项目目标成本计划编制的依据不包括( )。
- 某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道宽11.25 m,辅路宽9m。项目部应业主要求,将原计划安排在次年4月初施工的沥青混凝土面层,提前到当年11月上、中旬,抢铺出一条快车道以缓解市区交通。 问题 1.为保证本次沥青面层的施工质量应准备几台摊铺机,如何安排施工操作? 2.在临近冬季施工的低温情况下,沥青面层采用的“三快――及时”的方针是什么?碾压温度和碾压终了温度各控制在多少温度(摄氏度)? 3.沥青混凝土按集料最大粒径可分哪4种? 4.沥青混凝土配合比设计中采用的马歇尔试验技术指标有哪5项内容?
- 根据《建筑安装工程费用项目组成》(建标[2003] 206号),在工程项目竣工验收前,对已完工程及设备进行保护所需的费用属于( )。
- 地基施工结束,宜在一个间歇期后,进行质量验收,间歇期由( )确定。
- 一般情况下,横道图能反映出工作的( )。
