  • 简答题某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图所示。在公司协调会上,设备供应部门提出,工作F、J,使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。以工期控制的角度出发,工作F、J,哪一项先施工较合理?说明理由并进行进度计划调整,绘制成新网络计划。调整后的关键工作有哪些?工期为多少天?

扫码下载亿题库

精准题库快速提分

参考答案

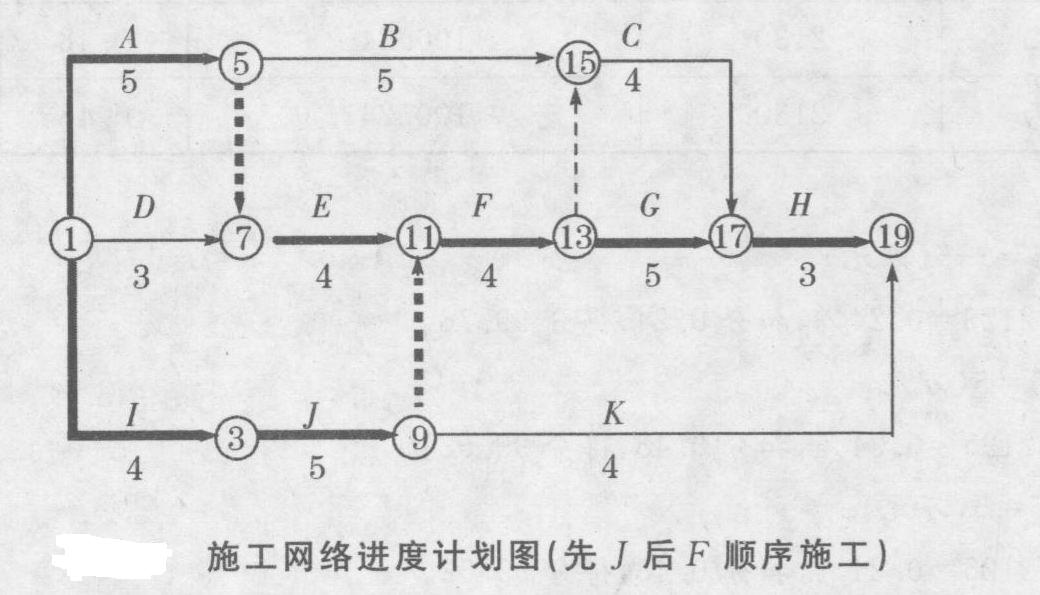

从工期控制的角度,先施工工作J,后施工工作F较合理。因为其施工工期(21天)短于先施工工作F后施工工作.,工期(22天)。调整后的网络计划如图所示。关键工作有:A、E、,J、F、G、H,工期21天。
