承包人应获准的工程延期天数是由于业主的原因、业主应承担的风险造成的工期延误。本例中包括:
(1)移交场地延误;
(2)不可抗力停工;
(3)石料场变化后运输能力降低。
本例中,批准工程延期为37天,其中:
(1)因天气、移交场地延误等原因(属于发包人应承担的停工原因)造成从10月4日至10月15日暂停,工期延误12天。

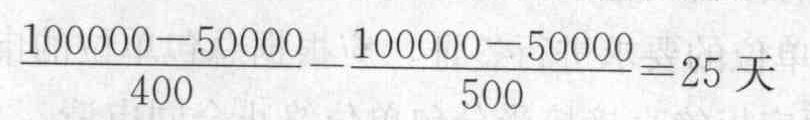

(2)由于石料场变化,运输能力不足,影响填筑工效,延长工期:
