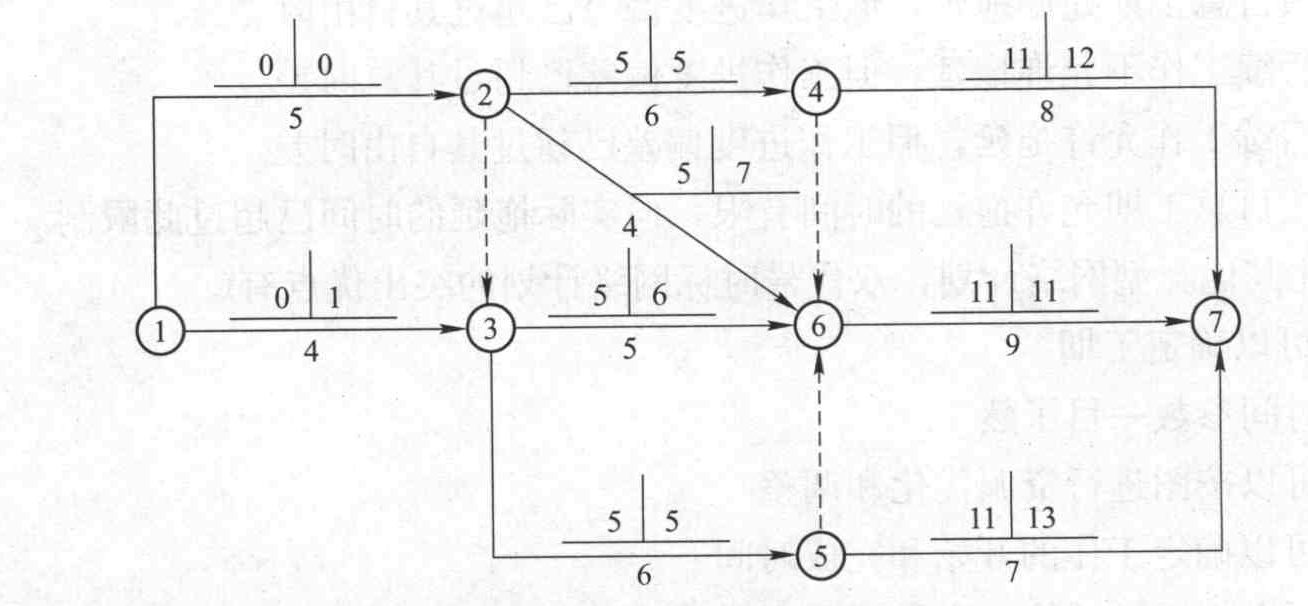

- 多选题某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。
- A 、工作1-6的自由时差为2
- B 、工作2-3的自由时差为1
- C 、工作2-4为关键工作
- D 、工作2-5的自由时差为0
- E 、工作4-7的自由时差为1

扫码下载亿题库
精准题库快速提分

【正确答案:A,C】

- 1 【单选题】某工程双代号时标网络计划如下图所示,其中工作C和I的最迟完成时间分别为第( )天。
- A 、4和11
- B 、4和9
- C 、3和11
- D 、3和9
- 2 【单选题】某工程双代号网络计划如下图所示,已知计划工期等于计算工期。
- A 、9
- B 、5
- C 、2
- D 、1
- 3 【单选题】某工程单代号网络计划如下图所示: 单代号网络计划的自由时差等于( )。
- A 、本工作与紧前工作时间间隔的最大值
- B 、本工作与紧后工作时间间隔的最大值
- C 、本工作与紧前工作时间间隔的最小值
- D 、本工作与紧后工作时间间隔的最小值
- 4 【单选题】某工程双代号时标网络计划如下图所示: 上图所示中,如果A、H、K三项工作共用一台施工机械而必须顺序施工,则在不影响 总工期的前提下,该施工机械在现场的最小闲置时间是( )周。
- A 、2
- B 、3
- C 、4
- D 、5
- 5 【单选题】某工程双代号时标网络计划如下图所示(时间单位:周),在不影响总工期的前提下,工作B可利用的机动时间为( )周。
- A 、1
- B 、2
- C 、3
- D 、4
- 6 【单选题】某工程双代号时标网络计划如下图所示,其关键线路是()
- A 、①一②一⑤—⑦—⑧
- B 、①一②一④一⑦—⑧
- C 、①一②—⑤-⑧
- D 、①一③一⑥一⑦一⑧
- 7 【单选题】某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )。
- A 、均为1周
- B 、分别为3周和1周
- C 、均为3周
- D 、分别为4周和3周
- 8 【单选题】某工程双代号时标网络计划如下图所示,其中工作C 的总时差为( )周。
- A 、1
- B 、2
- C 、3
- D 、4
- 9 【单选题】某工程双代号网络计划如下图所示,其关键线路有( )条。
- A 、1
- B 、2
- C 、3
- D 、4
- 10 【多选题】某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,下列说法中,正确的有( )。
- A 、关键线路有2条
- B 、工作①→③与工作③一⑥的总时差相等
- C 、工作②→⑥的总时差与自由时差相等
- D 、工作③→⑥的总时差与自由时差不等
- E 、工作④→⑦与工作⑤一⑦的自由时差相等
热门试题换一换
- 按照《注册建造师执业工程规模标准》的规定,下列属于小型规模的工程是( )。
- 一般工业企业用电电压为( )V。
- 对焊接场所可能遭遇的环境温度、湿度、风、雨等不利条件,检查是否采取可靠防护措施。例如:( )时,如没采取适当的防护措施时,应立即停止焊接工作。
- B段保温施工中,保温棉毡至少应分为()层施工。
- 站台内通道或楼梯口距乘客下车位置最大距离不得超过()m。
- 必须接受单位工程施工组织设计交底的有()。
- 三级基坑为开挖深度小于( )m,且周围环境无特别要求时的基坑。
- 在建设项目投资的设备及工、器具费中,还包括()。
- 建设工程民事纠纷的处理方式包括()。
