- 建造师案例题
题干:某工程拟分成四段进行流水施工,各段流水节拍见表2-2-1。[006-002-003-000-9787513628815-image/006-002-003-000-9787513628815-002-007.jpg]
题目:确定此流水施工的流水步距、流水工期及工作队总数。

扫码下载亿题库
精准题库快速提分

组织无节奏流水施工的关键是正确计算流水步距。计算流水步距可采用取大差法,计算步骤为:
a)累加各施工过程的流水节拍,形成累加数据系列;
b)相邻两施工过程的累加数据系列错位相减;
c)取差数之大者作为该两个施工过程的流水步距。

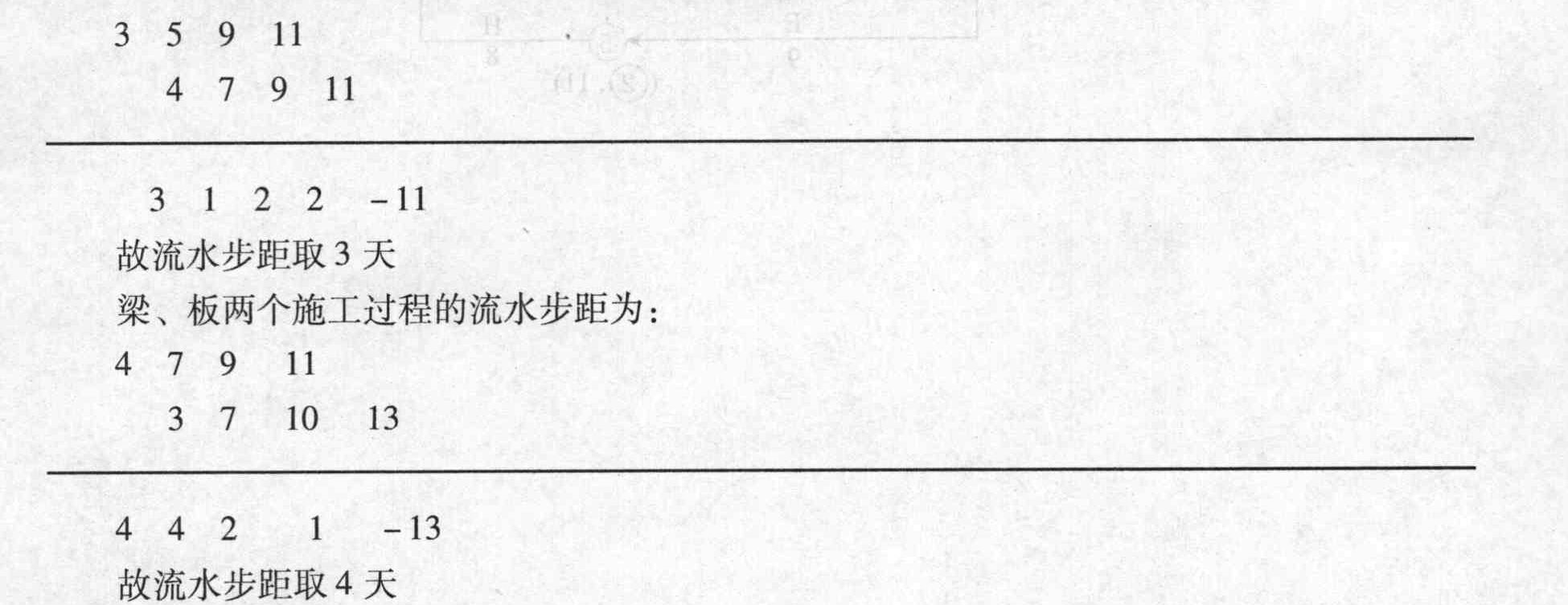

所以本案例柱、梁两个施工过程的流水步距为:(大差法)本案例工作队总数为3个

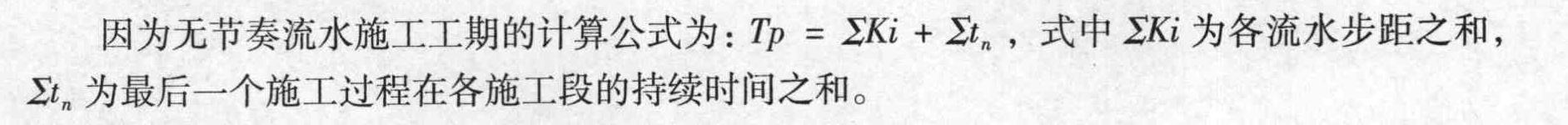

即本案例流水工期为(3+4+3+3+3+4)=20天

- 1 【建造师案例题】计算按流水作业法组织施工的流水步距及总工期。
- 2 【多选题】在流水施工组织中,公路工程流水施工按施工段在空间分布形式可分为()。
- A 、等步距异节拍流水
- B 、流水线法流水施工
- C 、流水段法流水施工
- D 、异步距异节拍流水
- E 、无节拍流水
- 3 【单选题】组织流水施工时,流水步距是指()。
- A 、第一个专业队与其他专业队开始施工的最小间隔时间
- B 、第一个专业队与最后一个专业队开始施工的最小间隔时间
- C 、相邻专业队相继开始施工的最小间隔时间
- D 、相邻专业队相继开始施工的最大间隔时间
- 4 【单选题】堰顶高程的确定,取决于施工期水位(导流设计流量)及围堰的()。
- A 、种类
- B 、材料
- C 、工作条件
- D 、使用年限
- 5 【建造师案例题】计算按流水作业法组织施工的流水步距及总工期。
- 6 【建造师案例题】组织无节奏流水施工并绘制流水施工计划横道图。
- 7 【单选题】组织流水施工时,流水步距是指( )。
- A 、第一个专业队与其他专业队开始施工的最小间隔时间
- B 、第一个专业队与最后一个专业队开始施工的最小间隔时间
- C 、相邻专业队相继开始施工的最小间隔时间
- D 、相邻专业队相继开始施工的最大间隔时间
- 8 【建造师案例题】计算各施工过程间的流水步距和总工期。
- 9 【建造师案例题】计算不窝工的流水工期,绘制流水横道图和垂直图表。
- 10 【建造师案例题】有窝工而且有多余间歇流水时的流水工期是多少?
