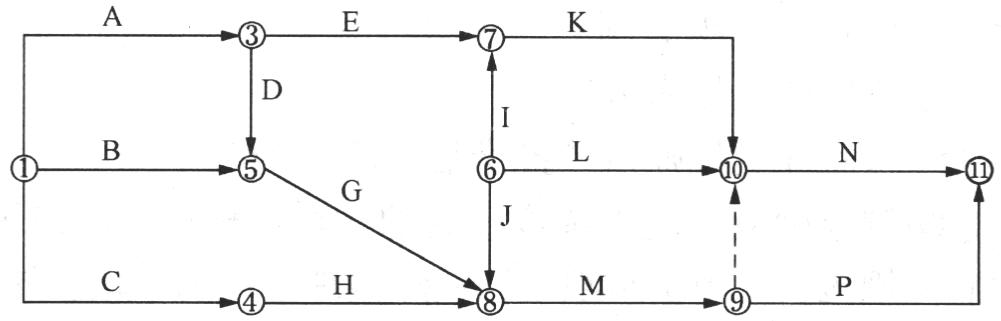

- 多选题某工程双代号网络计划如下图,已标出各项工作的最早开始时间(ESi-j)、最迟开始时间(LSi-j)和持续时间(Di-j)。该网络计划表明( )。
- A 、工作C和工作E均为关键工作
- B 、工作B的总时差和自由时差相等
- C 、工作D的总时差和自由时差相等
- D 、工作G的总时差、自由时差分别为2天和0天
- E 、工作J的总时差和自由时差相等

扫码下载亿题库
精准题库快速提分

【正确答案:B,C,D,E】
本题主要考查的是双代号网络计划时间参数的计算。
工作B的总时差为2,自由时差为2,所以选项B的说法正确;工作D的总时差为3,自由时差为3,所以选项C的说法正确;工作J的总时差为5,自由时差为5,所以选项E的说法正确。此网络图的关键线路是A→E→I,工作E为关键工作,且总时差为0,工作C的总时差为1,不是关键工作,选项A的说法错误;工作G的总时差为2,自由时差为0,所以选项D的说法正确

- 1 【单选题】某工程单目标双代号网络计划如下图所示,图中错误的是( )。
- A 、有多个起点节点
- B 、有多个终点节点
- C 、有双向箭头连线
- D 、有循环回路
- 2 【单选题】某工程单目标双代号网络计划如下图所示,图中错误的是()。
- A 、有多个起点节点
- B 、有多个终点节点
- C 、有双向箭头连线
- D 、有循环回路
- 3 【单选题】某工程单目标双代号网络计划如下图所示,图中错误的是()
- A 、有多个起点节点
- B 、有多个终点节点
- C 、有双向箭头连线
- D 、有循环回路
- 4 【单选题】某工程单目标双代号网络计划如下图所示,图中的错误是( )。
- A 、有多个起点节点
- B 、有多个终点节点和起点节点
- C 、有双向箭头连线
- D 、有循环回路
- 5 【单选题】16.某工程双代号网络计划如下图,其计算工期是( )天。
- A 、11
- B 、13
- C 、15
- D 、22
- 6 【单选题】某工程双代号网络计划如下图,其计算工期是( )天。
- A 、11
- B 、13
- C 、15
- D 、22
- 7 【单选题】某工程双代号网络计划如下图,其计算工期是()天。
- A 、11
- B 、13
- C 、15
- D 、22
- 8 【单选题】某工程双代号网络计划如下图,其计算工期是()天。
- A 、11
- B 、13
- C 、15
- D 、22
- 9 【单选题】某工程双代号网络计划如下图,其计算工期是( )天。
- A 、11
- B 、13
- C 、15
- D 、22
- 10 【单选题】某工程双代号网络计划如下图,其计算工期是( )天。
- A 、11
- B 、13
- C 、15
- D 、22
热门试题换一换
- 解体安装是在安装施工现场,重新按设计及( )要求进行装配和安装。
- 强制检定是固定检定的关系,实行( )的检定,使用单位没有选择的余地。
- 下列不属于热处理方法的是( )。
- 在合理劳动组织与合理使用机械的条件下,完成单位合格产品所必须的施工机械工作时间包括( )。
- 甲建筑安装公司于2007年1月购入原材料一批,取得的增值税专用发票上注明的原材料价款为100万元,增值税额为17万元,同时支付运输费1万元。则这批原材料的采购成本是( )万元。
- 某住宅小区施工时,承包方发现设计图纸结构尺寸部分存在错误,承包方正确的做法是()。
- 我国GSM通信系统相邻两频道间隔为200kHz。每个频道分为8个时隙,即8个信道(全速率)。每个用户使用()。
- 属于《特种设备安全监察条例》规定的特种设备的起重机械有()。
- 某设备几年前的原始成本是18万元,目前账面价值是10万元,当前该设备的市场价值为6万元,在进行设备更新分析时,该设备的沉没成本是()。

亿题库—让考试变得更简单
已有600万用户下载
