- 建造师案例题
题干:剪力墙结构。合同工期780天,某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以29330万元的报价中标。双方依据《建设工程施工合同(示范文本)》(GF-2013-0201)签订了工程施工总承包合同。合同约定:本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量的15%时,合同单价予以调整,调整系数为0.95或1.05。合同履行过程中,发生了下列事件:事件一:工程进行到第10周周末时,为了进行成本控制,项目部根据挣值法计算了土方工程成本数据如下:BC(预算成本)=80元/m3、AC(实际成本)=100元/m3、WS(计划工作)=10000m3、WP(已完工作)=15000m3。事件二:施工总承包单位项目部对合同造价进行了分析。各项费用为:人工费6000万元,材料费15000万元,施工机具使用费4000万元,企业管理费1000万元,利润1300万元,规费900万元,税金1130万元。事件三:施工总承包单位项目部对清单工程量进行了复核。见下表。施工总承包单位向建设单位提交了工程价款调整报告。[up/201708/0831c3908f54874f4977b3481211979ce5a7.png]事件四:普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳槎,并设拉结筋。监理工程师提出了整改要求。事件五:建设单位在工程竣工验收后,施工单位自检合格后,建设单位组织了竣工预验收。
题目:事件一中,计算第十周周末BCWP、BCWS、ACWP、CV、SC,并对计算结果进行判断。根据项目管理规范,写出成本控制程序。

扫码下载亿题库
精准题库快速提分

1.BCWP=BC×WP=80×15000=120万元;
BCWS=BC×WS=80×10000=80万元;
ACWP=AC×WP=100×15000=150万元。
CV=BCWP-ACWP=120-150=-30万元,超支;
SV=BCWP-BCWS=120-80=40万元,进度提前。
成本控制应遵循下列程序:收集实际成本数据;实际成本数据与成本计划目标进行比较;分析成本偏差及原因;采取措施纠正偏差;必要时修改成本计划;按照规定的时间间隔编制成本报告。成本控制宜运用价值工程和挣值法。

- 1 【建造师案例题】计算14周末的合计BCWS、ACWP。
- 2 【建造师案例题】计算9周末的费用绩效指数CPI与进度绩效指数SPI(计算结果小数点后面保留3位),并对结果含义加以说明。
- 3 【建造师案例题】计算24周末的合计ACWP、BCWS。
- 4 【建造师案例题】计算前9周每项工作的BCWP。
- 5 【建造师案例题】计算各月的BCWP及9个月的BCWP。

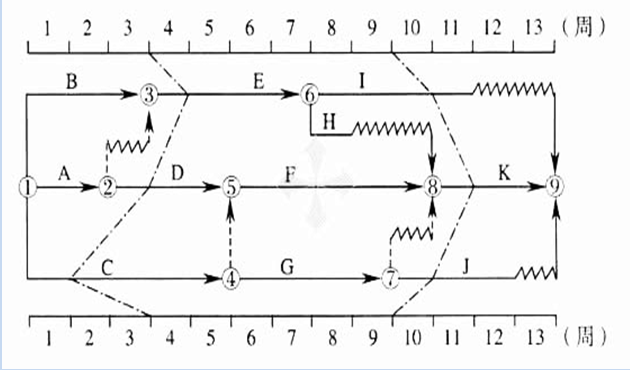

- 6 【多选题】某工程双代号时标网络计划,在第 3 周末和第 9 周末进行检查得到的实际进度前锋线如下图所示,下列说法中正确的是( )。
- A 、在第3周末检查时,工作E拖延1周,但不影响工期
- B 、在第3周末检查时,工作C拖延2周,影响工期2周
- C 、在第9周末检查时,工作K提前2周,总工期提前2周
- D 、在第9周末检查时,工作J进度正常
- E 、此网络计划中,关键线路只有一条,即①②⑤⑧⑨
- 7 【建造师案例题】计算前9周每项工作的BCWP。
- 8 【建造师案例题】计算前9周每项工作的BCWP。
- 9 【建造师案例题】针对事件二和背景,计算周边炮眼痕迹保存率,并判断该值是否满足《公路隧道施工技术细则》的要求。
- 10 【建造师案例题】事件三中计算 C 工作第十个月末的进度偏差和费用偏差。针对偏差应该采取哪些措施?
热门试题换一换
- 验算桥梁支架及拱架的刚度时,要求其受载后挠曲杆件的弹性挠度不得超过相应结构跨度的 ()
- 承包商在合同谈判时明确安全施工相关内容的意义在于()。
- 围堰使用期间河流的常水位为+2.0m,可能出现的最高水位(包括浪高)为+3.0m,则该围堰项的最低标高应为()。
- 有些法律责任要求与违法者有一定关系的第三人来承担,这属于法律责任特殊构成要件中的()。
- 根据《职业健康安全管理体系规范》(GB/T 28001-2001),属于辅助性要素的是()。
- 反映一个组织系统中各子系统之间指令关系的是()。
- 应用隔声结构、阻碍噪声向空间传播,这属于施工现场噪声控制措施中()。

亿题库—让考试变得更简单
已有600万用户下载
