- 建造师案例题某企业(业主)的一套加氢装置扩建安装工程由某施工单位承包。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23 000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%,间接费为直接费的10%,利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下:(1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。(2)开工前业主向施工单位支付估算合同总价20%的工程预付款,工程预付款在最后两个月扣除,每月扣50%。(3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见下表。
工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。计算第6个月管道安装工程量价款。监理工程师应签证的管道安装工程款是多少?实际签发的付款凭证金额是多少?

扫码下载亿题库
精准题库快速提分

第6个月管道安装累计完成工程量27 000m,比原估算工程量23 000m超出4000m,已超出估算工程量的10%,超出部分其单价应进行调整。
超出估算工程量10%的工程量=27 000m-23 000m×(1+10%)=1700m
超量部分单价应调整为:0.016万元/m×0.9=0.0144万元/m
第6个月管道安装工程量价款= (6000-1700)m×0.016万元/m+1700m×0.0144万元/m=93.28万元
第6个月应签证的工程款= 93.28万元×(1-3%)=90.48万元
第6个月实际签发的付款凭证= 90.48万元-150.99万元×50%=14.99万元

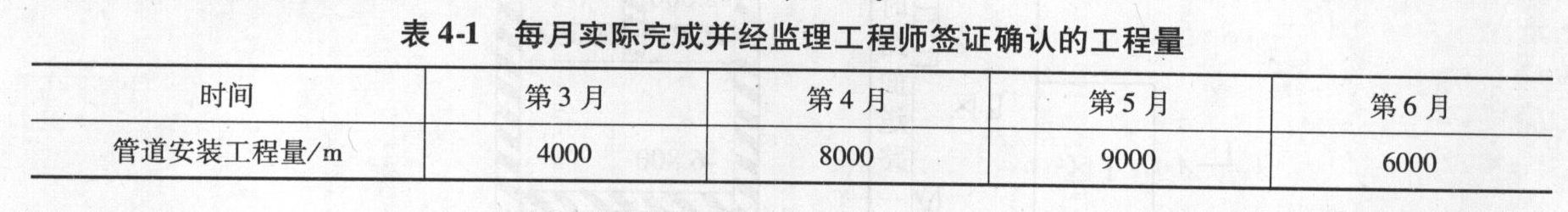

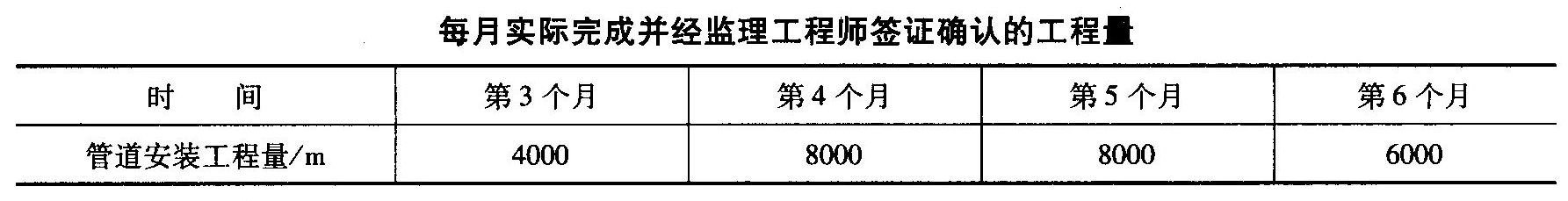

- 1 【建造师案例题】一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%;间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。 施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见表4—1。 每月实际完成并经监理工程师签证确认的工作量 时间 第3月 第4月 第5月 第6月 管道安装工程量/m 4000 8000 9000 6000 表4-1 每月实际完成并经监理工程师签证确认的工程量 工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题:时间第3月第4月第5月第6月管道安装工程量/m4000800090006000
- 2 【建造师案例题】一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%;间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。 施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见表4—1。 每月实际完成并经监理工程师签证确认的工作量 时间 第3月 第4月 第5月 第6月 管道安装工程量/m 4000 8000 9000 6000 表4-1 每月实际完成并经监理工程师签证确认的工程量 工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题:时间第3月第4月第5月第6月管道安装工程量/m4000800090006000
- 3 【建造师案例题】一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%;间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。 施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见表4—1。 每月实际完成并经监理工程师签证确认的工作量 时间 第3月 第4月 第5月 第6月 管道安装工程量/m 4000 8000 9000 6000 表4-1 每月实际完成并经监理工程师签证确认的工程量 工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题:时间第3月第4月第5月第6月管道安装工程量/m4000800090006000
- 4 【建造师案例题】一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%;间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。 施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见表4—1。 每月实际完成并经监理工程师签证确认的工作量 时间 第3月 第4月 第5月 第6月 管道安装工程量/m 4000 8000 9000 6000 表4-1 每月实际完成并经监理工程师签证确认的工程量 工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题:时间第3月第4月第5月第6月管道安装工程量/m4000800090006000
- 5 【建造师案例题】一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%;间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。 施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见表4—1。 每月实际完成并经监理工程师签证确认的工作量 时间 第3月 第4月 第5月 第6月 管道安装工程量/m 4000 8000 9000 6000 表4-1 每月实际完成并经监理工程师签证确认的工程量 工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题:时间第3月第4月第5月第6月管道安装工程量/m4000800090006000
- 6 【建造师案例题】一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%;间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。 施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见表4—1。 每月实际完成并经监理工程师签证确认的工作量 时间 第3月 第4月 第5月 第6月 管道安装工程量/m 4000 8000 9000 6000 表4-1 每月实际完成并经监理工程师签证确认的工程量 工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题:时间第3月第4月第5月第6月管道安装工程量/m4000800090006000
- 7 【建造师案例题】一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%;间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。 施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见表4—1。 每月实际完成并经监理工程师签证确认的工作量 时间 第3月 第4月 第5月 第6月 管道安装工程量/m 4000 8000 9000 6000 表4-1 每月实际完成并经监理工程师签证确认的工程量 工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题:时间第3月第4月第5月第6月管道安装工程量/m4000800090006000
- 8 【建造师案例题】某企业(业主)一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240 t,管道安装23 000 m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标[ 2003] 206号)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%:间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)管道安装费按0.016万元/米计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量如下表。
工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题 1. 计算设备安装预算造价(结果保留2位小数),要求列出各项费用计算步骤。 2. 计算全部安装工程预付款总额。 3. 计算第6月管道安装工程量价款。监理工程师应签证的管道安装工程款是多少?实际签发的付款凭证金额是多少? 4. 被损坏设备的修理费用应出自何处?
- 9 【建造师案例题】某企业(业主)一套加氢装置扩建安装工程由某施工单位承担。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%;间接费为直接费的10%;利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下: (1)、管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数为0.9。 (2)开工前业主向施工单位支付估算合同总价20%的工程预付款:工程预付款在最后两个月扣除,每月扣50%。 (3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见表4-1。
工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。 问题 1.计算设备安装预算造价(结果保留2位小数),要求列出各项费用计算步骤。 2.计算全部安装工程预付款总额。 3.计算第6月管道安装工程量价款。监理工程师应签证的管道安装工程款是多少?实际签发的付款凭证金额是多少? 4.被损坏设备的修理费用应出自何处?
- 10 【建造师案例题】某企业(业主)的一套加氢装置扩建安装工程由某施工单位承包。工程包括:动设备安装23台,静设备安装15台,非标设备现场制作240t,管道安装23 000m。合同工期6个月。其中动、静设备安装,非标设备制作统称为设备安装工程,其直接工程费约300万元。合同规定:设备安装费按照《建筑安装工程费用项目组成》(建标206号文件)中的综合单价法计价和结算。设备安装各项费用的取值如下:措施费为直接工程费的5%,间接费为直接费的10%,利润为直接费和间接费的8%,税率为3.4%。合同其他条款如下:(1)管道安装费按0.016万元/m计算,管道安装实际工程量超过估算工程量10%时进行调整,调价系数0.9。(2)开工前业主向施工单位支付估算合同总价20%的工程预付款,工程预付款在最后两个月扣除,每月扣50%。(3)业主每月从施工单位的工程款中按3%的比例扣留工程质量保修金。施工单位前3个月进行设备安装,从第3个月开始进行管道安装。其中管道安装工程每月实际完成并经监理工程师签证确认的工程量见下表。
工程保修期间,一台现场制作的设备被损坏,业主多次催促施工单位修理,施工单位一再拖延,最后业主请其他施工单位修理,修理费1.5万元。计算第6个月管道安装工程量价款。监理工程师应签证的管道安装工程款是多少?实际签发的付款凭证金额是多少?
热门试题换一换
- 公路工程的施工组织形式中,从接受任务到组织运转的启动时间较短,职责明确,职能专一,关系简单,项目经理无专门训练便容易进入状态的是( )。
- 下列生活污水塑料管道坡度的安装要求表述正确的是()。
- 栈桥吊装应在什么时间进行技术交底?由谁向谁交底?交底内容有哪些?
- 卷内资料排列顺序要依据卷内的资料构成而定,一般顺序为( )。
- 《特种设备安全监察条例》规定,电梯安装中必须接受( )的指导和监控。
- 下列选项中,属于分部工程的是 ()
- 盖挖法施工的优点不包括()。
- 对砂、石常规检验中,用火车、货船或汽车运输的,以()立方米或()t为一检验批。
- 中压A地下燃气管道与建筑物基础的水平净距不得小于( )。
