- 建造师案例题某建筑工程施工进度计划网络图如下:

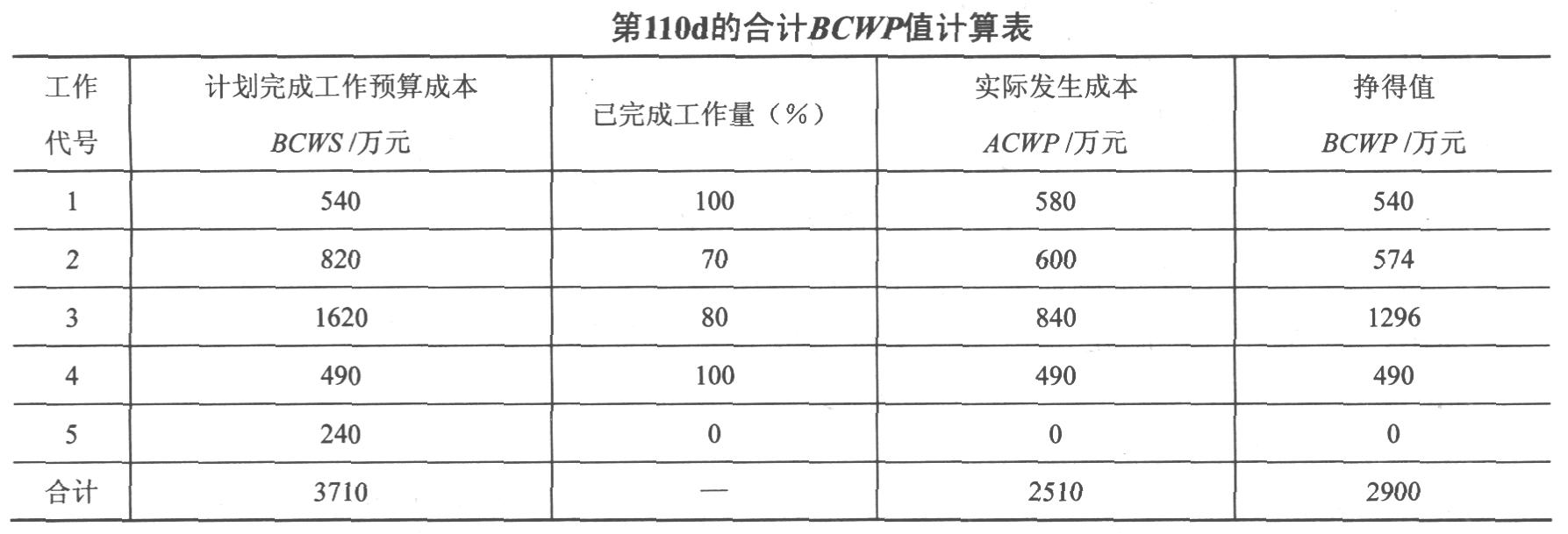

施工中发生了以下事件: 事件一:A工作因设计变更停工10d。 事件二:B工作因施工质量问题返工,延长工期7d。 事件三:E工作因建设单位供料延期,推迟3d施工。 事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。 在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表。
计算截止到第110d的合计BCWP值。

扫码下载亿题库
精准题库快速提分

计算截止到第110d的合计BCWP值(见下表)。
截止到第110d的合计BCWP值为2900万元。

- 1 【建造师案例题】某建筑工程施工进度计划网络图如下:
施工中发生了以下事件:事件一:A工作因设计变更停工10d。事件二:B工作因施工质量问题返工,延长工期7d。事件三:E工作因建设单位供料延期,推迟3d施工。事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表。
施工总承包单位可否就事件一至事件三获得工期索赔?分别说明理由。
- 2 【建造师案例题】某建筑工程施工进度计划网络图如下:
施工中发生了以下事件: 事件一:A工作因设计变更停工10d。 事件二:B工作因施工质量问题返工,延长工期7d。 事件三:E工作因建设单位供料延期,推迟3d施工。 事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。 在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表。
计算第110d的成本偏差CV值,并做CV值结论分析。
- 3 【建造师案例题】某建筑工程施工进度计划网络图如下:
施工中发生了以下事件: 事件一:A工作因设计变更停工10d。 事件二:B工作因施工质量问题返工,延长工期7d。 事件三:E工作因建设单位供料延期,推迟3d施工。 事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。 在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见下表。
计算第110d的进度偏差SV值,并做SV值结论分析。
- 4 【建造师案例题】某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间多少个月。
- 5 【建造师案例题】某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:
试问G、H、L三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。
- 6 【建造师案例题】某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间多少个月。
- 7 【建造师案例题】某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:
试问G、H、L三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求?简述理由。
- 8 【建造师案例题】计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
- 9 【多选题】编辑机电工程施工进度计划(网络图)时注意要点包括()。
- A 、确定工程项目的施工顺序
- B 、确定各项工作的持续时间
- C 、确定工程项目的清单照价
- D 、确定各项工作的开竣工时间
- E 、确定各工作的相互搭接关系
- 10 【建造师案例题】将工程施工进度单代号网络计划转换为双代号网络图。
热门试题换一换
- 会计计量属性主要包括( )。
- 按建标[2003]206号文的规定,建筑安装工程费中的企业管理费包括( )。
- 矿山工程测量都必须依据建立在井口附近的( )和井口高程基点来进行。
- 注册建造师应当在其注册证书所注明的专业范围内从事建设工程施工管理活动,下列属于注册水利水电工程建造师执业工程范围的有( )。
- 针对水泥试验结果评定方法,在以下几种指标中,任何一项不符合标准则被评定为废品( )。
- 在合同成立时,采用数据电文形式订立合同的,合同成立地点为 ()
- 下列基坑工程中,可判定为一级基坑的有()。
- 重新绘制调整后的进度计划网络图,并列出关键线路(用工作表示)。
- 某直钢筋构件尺寸如下:构件长度1000mm,保护层厚度为30mm,弯钩增加长度为500mm,则该直钢筋下料长度为()。
- 某桥梁构件断面有 30 束预应力钢丝,每束钢丝共有 9 丝,采用后张法预应力施工时整个断面发生断丝、滑丝各 1 丝,则该预应力钢丝张拉断丝、滑丝数( )。
- 分别指出项目塔吊基础设计计算和构造中的不妥之处。并写出正确做法。

亿题库—让考试变得更简单
已有600万用户下载
