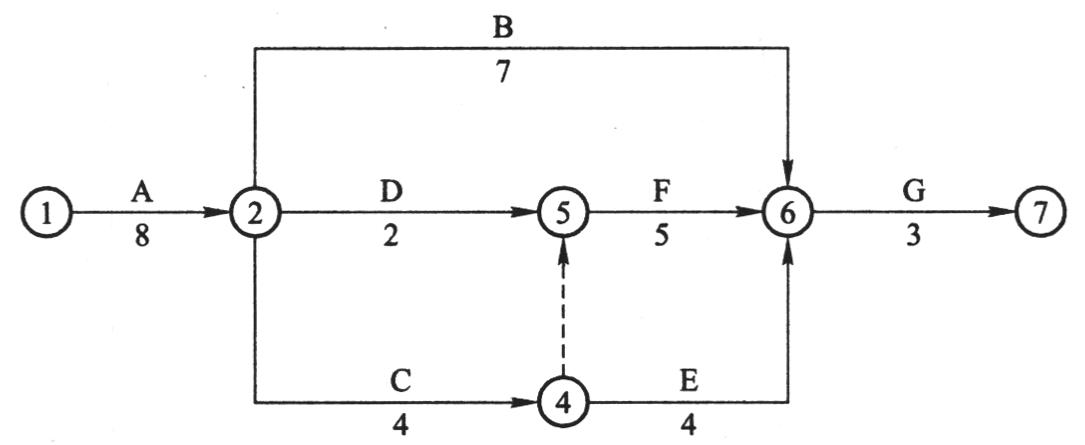

- 单选题某分部工程双代号网络图如下图所示,图中的错误是( )。
- A 、存在循环回路
- B 、节点编号有误
- C 、存在多个起点节点
- D 、存在多个终点节点

扫码下载亿题库
精准题库快速提分

【正确答案:C】
双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点。起点节点即网络图的第一个节点,它只有外向箭线(由节点向外指的箭线),一般表示一项任务或一个项目的开始。图中,节点1和节点6,都是只有外向箭线,所以图中的错误是存在多个起点,故选C。

- 1 【单选题】某分部工程双代号网络图如下图所示,则工作D的总时差和自由时差依次为( )。
- A 、1天和1天
- B 、1天和2天
- C 、2天和1天
- D 、2天和2天
- 2 【多选题】某工程双代号时标网络图如下图所示,正确的答案有( )。
- A 、工作F最早完成时间为第7天
- B 、工作D总时差为1天
- C 、E工作的自由时差为2天
- D 、工作G最迟开始时间为第5天
- E 、工作A总时差为1天

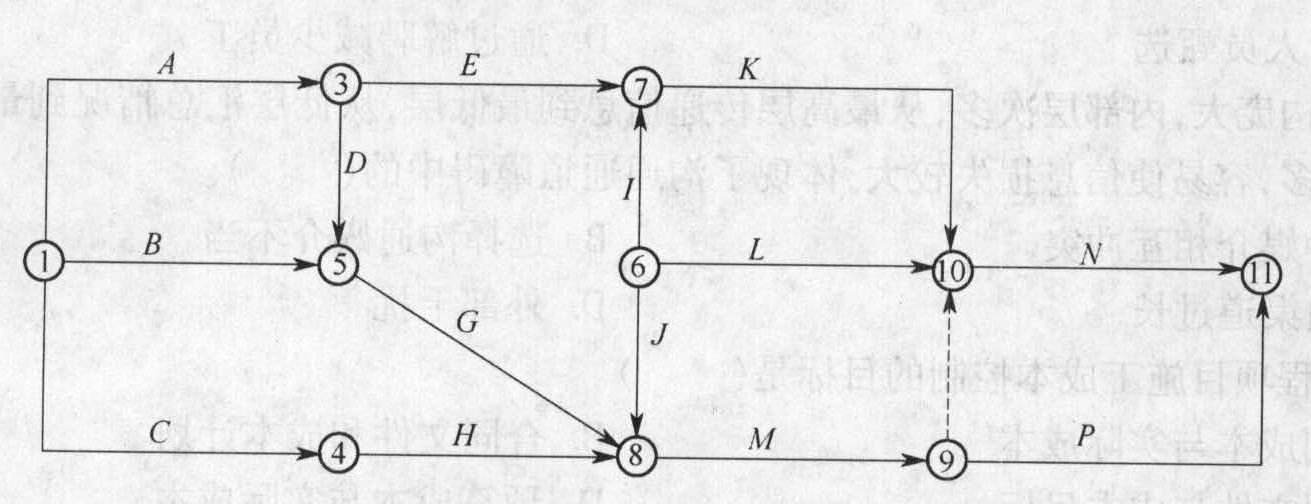

- 3 【单选题】某分部工程双代号网络图如下图所示,图中的错误是( )。
- A 、存在循环回路
- B 、节点编号有误
- C 、存在多个起点节点
- D 、存在多个终点节点
- 4 【单选题】某分部工程双代号网络图如下图所示,图中错误的是()
- A 、存在循环回路
- B 、节点编号有误
- C 、存在多个起点节点
- D 、存在多个终点节点
- 5 【单选题】某分部工程双代号网络图如下图所示,图中错误的是()
- A 、存在循环回路
- B 、节点编号有误
- C 、存在多个起点节点
- D 、存在多个终点节点
- 6 【单选题】某分部工程双代号网络图如下图所示,图中的错误是( )。
- A 、存在循环回路
- B 、节点编号有误
- C 、存在多个起点节点
- D 、存在多个终点节点
- 7 【单选题】某分部工程双代号网络图如下图所示,图中的错误是( )。
- A 、存在循环回路
- B 、节点编号有误
- C 、存在多个起点节点
- D 、存在多个终点节点
- 8 【单选题】某工程单代号网络图如下图所示,则( )。
- A 、工作D的ES为2
- B 、工作G的FF为2
- C 、工作H的FF为1
- D 、工作F的FF为1
- 9 【单选题】某工程单代号网络图如下图所示,则()。
- A 、工作D的ES为2
- B 、工作G的FF为2
- C 、工作H的FF为1
- D 、工作F的FF为1
- 10 【单选题】某工程单代号网络图如下图所示,则( )。
- A 、工作D的ES为2
- B 、工作G的FF为2
- C 、工作H的FF为1
- D 、工作F的FF为1
热门试题换一换
- 若四层梁板结构标准养护混凝土试块符合标准要求,但是同条件养护试块达不到标准要求,问要不要回弹?为什么?
- 装饰公司承接了综合楼食堂装饰工程,食堂隔墙为砌筑结构,砌筑时按要求在2.1m(门洞上口)增加了一道圈梁,顶部和梁或板交接处采用砖斜砌,防火门框安装时先用射钉固定,再用砂浆封堵。装饰内容有墙面干挂烧毛石材、矿棉板吊顶、金属吊顶、厨房墙地砖。食堂层高5.5m,吊顶标高3.5m,厨房需要做防水。进场后,公司按工程需要陆续进场了600平方米25厚烧毛石材、500平方米矿棉板吊顶、1000平方米防滑砖、100平方米多层板、400平方米铝合金吊顶、铝合金龙骨、实木龙骨、实木装饰板材等材料,食堂墙面采用干挂方式,吊顶吊筋采用直径为8mm的通丝吊筋,间距1m。厨房防水采用了赛柏斯刚性防水涂料,防水做完后,按要求进行了试水试验。地砖完工后,应业主要求,需要增加一个穿楼板的冷凝水管,为减小破坏,满足装饰效果,工人用水钻开洞,洞口用油膏密封。 指出并纠正上述装饰的错误做法。
- 下列各项,《固体废物污染环境防治法》未作禁止规定的是( )。
- 施工填方路基时,不适用作路基填料的土是(),因条件限制而必须采用时,应掺加石灰或水泥等结合料进行改善。
- 采用气流敷设光缆时,吹缆前应将适量润滑剂加入管内。润滑剂的加入量直接关系到()。
- 通风与空调工程中,施工前应进行深化设计的内容包括( )。
- 根据《民法总则》的规定,关于诉讼时效期间中止和中断的下列表述中,正确的有()。
- 生产经营单位根据不同生产安全事故类型,针对具体场所、装置或者设施所制订的应急处置措施是( )。

亿题库—让考试变得更简单
已有600万用户下载
