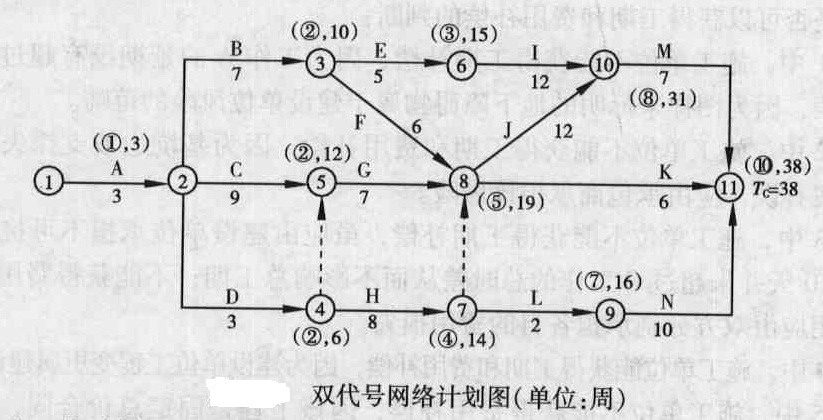

- 简答题菜市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示,各工作可缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。
开工1周后,建设单位要求将总工期缩短2周,故请监理单位帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少?说明步骤和理由。

扫码下载亿题库
精准题库快速提分

如图所示,关键工作为A、C、G、J、M,应选择关键工作作为压缩对象;又因为压缩G、M增加的赶工费用分别为最低、次低,并且均可压缩一周,压缩之后仍为关键工作,因此应分别将分部工程G和M各压缩1周。既实现建设单位的要求又能使支付施工单位的赶工费用最少的工期优化步骤:(1)确定网络计划的计算工期和关键线路。(2)按要求工期计算应缩短的时间。(3)选择应缩短持续时间的关键工作(从需增加的费用最少的关键工作开始)。(4)将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和关键线路。

- 1 【简答题】某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费如表所示,其中H、L分别为道路的路基、路面工程。
开工1周后,建设单位要求将总工期缩短2周,故请监理单位帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少?说明步骤和理由。
- 2 【简答题】某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费如表所示,其中H、L分别为道路的路基、路面工程。
建设单位依据调整后的方案与施工单位协商,并按此方案签订了补充协议,施工单位修改了施工总进度计划。在H、L工作施工前,建设单位通过设计单位将此400 m的道路延长至600 m。请问该道路延长后H、L工作的持续时间为多少周(设工程量按单位时间均值增加)?对修改后的施工总进度计划的工期是否有影响?为什么?
- 3 【简答题】某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费如表所示,其中H、L分别为道路的路基、路面工程。
施工中由于建设单位提供的施工条件发生变化,导致I、J、K、N四项工作分别拖延1周,为确保工程按期完成,须支出赶工费。如果该项目投入使用后,每周净收益5.6万元,从建设单位角度出发,是让施工单位赶工合理还是延期完工合理?为什么?
- 4 【简答题】某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。
开工1周后,建设单位要求将总工期缩短2周,故请监理单位帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单位的赶工费用最少?说明步骤和理由。
- 5 【简答题】某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。
建设单位依据调整后的方案与施工单位协商,并按此方案签订了补充协议,施工单位修改了施工总进度计划。在H、L工作施工前,建设单位通过设计单位将此400m的道路延长至600m。请问该道路延长后H、L工作的持续时间为多少周(设工程量按单位时间均值增加)?对修改后的施工总进度计划的工期是否有影响?为什么?
- 6 【简答题】某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。
H工作施工的第一周,监理人员检查发现路基工程分层填土厚度超过规范规定,为保证工程质量,总监理工程师签发了工程暂停令,停止了该部位工程施工。总监理工程师的做法是否正确?总监理工程师在什么情况下可签发工程暂停令?
- 7 【简答题】某市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。
施工中由于建设单位提供的施工条件发生变化,导致I、J、K、N四项工作分别拖延1周,为确保工程按期完成,须支出赶工费。如果该项目投入使用后,每周净收益5.6万元,从建设单位角度出发,是让施工单位赶工合理还是延期完工合理?为什么?
- 8 【简答题】菜市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示,各工作可缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。
建设单位依据调整后的方案与施工单位协商,并按此方案签订了补充协议,施工单位修改了施工总进度计划。在H、L工作施工前,建设单位通过设计单位将此400m的道路延长至600m。请问该道路延长后H、L工作的持续时间为多少周(设工程量按单位时间均值增加)?对修改后的施工总进度计划的工期是否有影响?为什么?
- 9 【简答题】菜市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示,各工作可缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。
H工程施工的第一周,监理人员检查发现路基工程分层填土厚度超过规范规定,为保证工程质量,总监理工程师签发了工程暂停令,停止了该部位工程施工。总监理工程师的做法是否正确?总监理工程师在什么情况下可签发工程暂停令?
- 10 【简答题】菜市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示,各工作可缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。
施工中由于建设单位提供的施工条件发生变化,导致I、J、K、N四项工作分别拖延1周,为确保工程按期完成,须支出赶工费。如果该项目投入使用后,每周净收益5.6万元,从建设单位角度出发,是让施工单位赶工合理还是延期完工合理?为什么?
热门试题换一换
- 某工业项目工程概算中的建筑安装工程费为6000万元,设备购置费为3500万元,联合试运转费为200万元,某监理单位与建设单位签订该项目施工委托监理合同,双方约定监理费浮动幅度为下浮15%。已知专业调整系数为0.9,工程复杂程度调整系数为1.0,高程调整系数为1.2,施工监理服务收费标准如下表所示。按照《建设工程监理与相关服务收费标准》,该工程施工监理服务收费应为( )万元。
- 抵押与质押的区别主要在于( )。
- 事件2中,项目监理机构应查验钢材的哪些质量证明文件?
- 关于投机风险和纯风险重复出现概率的说法,正确的是()。
- 对符合竣工验收要求的工程,发包人收到工程竣工报告后()d内,组织勘察、设计、施工、监理、质量监督机构和其他有关方面的专家组成验收组,制定验收方案。
- 施工质量事故的技术处理方案按规定程序和要求核签以后,监理工程师应要求施工单位制定详细的()付诸实施。
- 当需要缩短关键工作的持续时间时,其缩短值的确定必须符合()。
