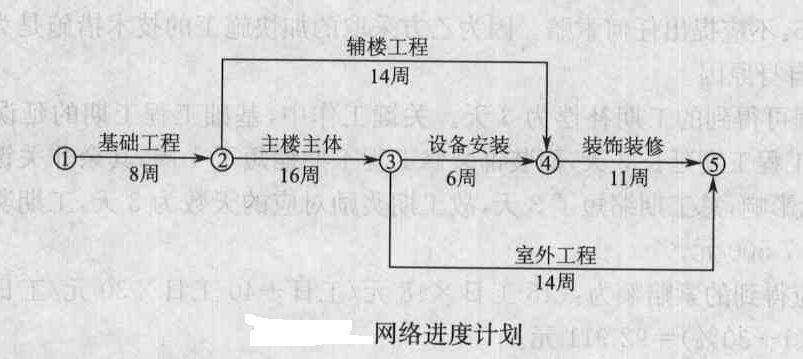

- 造价师案例题某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1天奖励(或罚款)2 500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如图所示。
施工过程中发生了如下事件: 事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3天,人工窝工15个工日。 事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1周。 事件3:在主楼主体施工中,因施工机械故障,造成人工窝工8个工日,该工作工期延长4天。 事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用人工8个工日,该项工作工期延长4天,材料损失费1万元。 事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1周,该项技术组织措施费0.6万元。 其余各项工作实际作业工期和费用与原计划相符。 合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%。在工程清算时,乙方应得到的索赔款是多少?

扫码下载亿题库
精准题库快速提分

乙方应得到的索赔额为:(15工日×18元/工日+40工日×30元/工日+50 000元+20 000元)×(1+30%)=92 911元。

- 1 【单选题】单层建筑物内设有部分楼层,则计算建筑面积时( )。
- A 、仅计算首层建筑面积
- B 、仅计算二层及以上建筑面积
- C 、均不计算建筑面积
- D 、均应计算建筑面积
- 2 【单选题】拟建一座15层办公楼,一般应采用的承重体系是( )。
- A 、框架一剪力墙结构体系
- B 、剪力墙体系
- C 、框架结构体系
- D 、筒体结构体系
- 3 【单选题】拟建一座16层办公楼,一般应采用的承重体系是( )。
- A 、框架一剪力墙结构体系
- B 、剪力墙体系
- C 、框架结构体系
- D 、筒体结构体系
- 4 【单选题】有一幢3层楼的无梁楼盖(如图),则一根柱(三层)的混凝土工程量为( )m
。
- A 、1.79
- B 、1.73
- C 、1.53
- D 、1.47
- 5 【单选题】某办公楼的层数为8层,按建筑物的层数来划分应属于( )建筑。
- A 、低层
- B 、多层
- C 、中高层
- D 、高层
- 6 【单选题】某砖混结构办公楼,共四层,其首层外墙勒脚以上结构外围水平面积为400m
,外立面有两个砖垛,尺寸为0.37m×0.37m×12.45m,正门的台阶水平投影面积为5m
。根据《建筑工程建筑面积计算规范》GB/T50353规定,该建筑物的建筑面积为( )m
。
- A 、1605.27
- B 、1600.27
- C 、1605
- D 、1600
- 7 【单选题】某小高层住宅楼,共12层,每层层高均为3m,每层建筑面积为350m
,电梯机房与楼梯间部分突出屋面,电梯机房的建筑面积为6m
、顶标高为39m,楼梯间的建筑面积为12m
、顶标高为38m。根据《建筑工程建筑面积计算规范》GB/T50353,计算小高层住宅楼的建筑面积为( )m
。
- A 、4200
- B 、4209
- C 、4212
- D 、4218
- 8 【单选题】单层建筑物内设有部分楼层,则计算建筑面积时()。
- A 、仅计算首层建筑面积
- B 、仅计算二层及以上建筑面积
- C 、均不计算建筑面积
- D 、均应计算建筑面积
- 9 【造价师案例题】某高层商业办公综合楼工程建筑面积为90586平方米。根据计算,建筑工程造价为2300元/平方米,安装工程造价为1200元/平方米,装饰装修工程造价为1000元/平方米,其中定额人工费占分部分项工程造价的15%。措施费以分部分项工程费为计费基础,其中安全文明施工费费率为1.5%,其他措施费费率合计1%。其他项目费合计800万,规费费率为8%,税率3.41%,计算招标控制价。
- 10 【多选题】某建设项目由厂房、办公楼、宿舍等单项工程组成,则单项工程综合概算中的内容有( )。
- A 、机械设备及安装工程概算
- B 、电气设备及安装工程概算
- C 、工程建设其他费用概算
- D 、特殊构筑物工程概算
- E 、流动资金概算
热门试题换一换
- 按现行规定,工程价款结算可根据不同情况采取( )方式。
- 电泳涂装法是新的涂漆方法,适用于( )涂料。
- 适用于流量较小的孔径涵洞或人工渠道及不受冲刷影响的岩石河沟上的是( )洞口建筑。
- 现浇钢筋混凝土构件模板拆除的条件有( )。
- 单位工程计算顺序一般按( )计算。
- 下列有关物价波动引起的价格调整,阐述正确的是()。
- 检查口、清扫口和室内检查井等清通设备,其作用是()。
- 某企业拟引进一条生产线,其预测数据见表3-1-1。考虑在消化吸收的过程中,由于技术上的原因,有可能其达产期的生产负荷达不到设计产量。假设项目的销售收入与产量为线性关系,经营成本不随产量变动。(ic=10%) 问题: 1.计算项目盈亏平衡时的生产能力利用率,并判定项目的抗风险能力; 2.计算项目净现值; 3.计算项目最大可接受的折现率。 注:计算结果保留小数点后2位。
- Al-Mg铸造铝合金的特点包括()。
- 下列各项属于安装专业工程措施项目的有()。
- 汇线槽安装在自控仪表的安装中,多采用()连接方式。

亿题库—让考试变得更简单
已有600万用户下载
