2019年造价工程师《案例分析》历年真题精选
帮考网校2019-11-08 15:39
2019年造价工程师《案例分析》历年真题精选

2019年造价工程师《案例分析》考试共6题,分为造价师案例题。小编为您整理历年真题10道,附答案解析,供您考前自测提升!


1、如果风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?【造价师案例题】

答案解析:由上题结果可知,风险等级为“大”和“很大”的分部工程主要为B、D、G。其中:B分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;G分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;D分部工程不在关键线路上,持续时间延长1个月,未超过总时差,不影响工期。则如以上风险事件同时发生,工期为32个月。关键线路上的分部工程有B、E、G。项目施工总进度计划计算如图2-25所示。

2、在何种情况下,经批准可以采取邀请招标方式进行招标?【造价师案例题】

答案解析:有下列情形之一的,经批准可以进行邀请招标:(1)项目技术复杂或有特殊要求,只有少量几家潜在投标人可供选择的;(2)受自然地域环境限制的;(3)涉及国家安全、国家秘密或者抢险救灾,适宜招标但不宜公开招标的;(4)拟公开招标的费用与项目的价值相比,不值得的;(5)法律、法规规定不宜公开招标的。

3、业主对招标代理公司提出的要求是否正确?说明理由。【造价师案例题】

答案解析:(1)“业主提出招标公告只在本市日报上发布”不正确。理由:公开招标项目的招标公告,必须在指定媒介发布,任何单位和个人不得非法限制招标公告的发布地点和发布范围。(2)“业主要求采用邀请招标”不正确。理由:该工程项目由政府投资建设,相关法规规定:“全部使用国有资金投资或者国有资金投资占控股或者主导地位的项目”,应当采用公开招标方式招标。如果采用邀请招标方式招标,应由有关部门批准。(3)“业主提出的仅对潜在投标人的资质条件、业绩进行资格审查”不正确。理由:资质审查的内容还应包括信誉、技术、拟投入人员、拟投入机械、财务状况等。

4、招标人对E单位的投标书作废标处理是否正确?理由是什么?【造价师案例题】

答案解析:招标人对E单位的投标书作废标的处理是正确的。理由.因为E单位未能在投标截止时间前送达投标文件。

5、某小高层住宅楼建筑部分设计如图所示,共12层,每层层高均为3m,电梯机房与楼梯间部分凸出屋面。墙体除注明外均为200 mm厚加气混凝土墙,轴线位于墙中。外墙采用50 mm厚聚苯板保温。楼面做法为20 mm厚水泥砂浆抹面压光。楼层钢筋混凝土板厚100 mm,内墙做法为20 mm厚混合砂浆抹面压光。为简化计算首层建筑面积按标准层建筑面积计算。阳台为全封闭阳台,⑤和⑦轴上混凝土柱超过墙体宽度部分建筑面积忽略不计,门窗洞口尺寸见表,工程做法见表。依据《建筑工程建筑面积计算规范》(GB/T 50353-2005)的规定,计算小高层住宅楼的建筑面积。将计算过程、计量单位及计算结果填入表“建筑面积计算”。【造价师案例题】

答案解析:建筑面积的计算见表。

6、若C方案每年设备的劣化值为6万元,不考虑大修费,该设备系统的静态经济寿命为多少年?(计算结果取整数)【简答题】

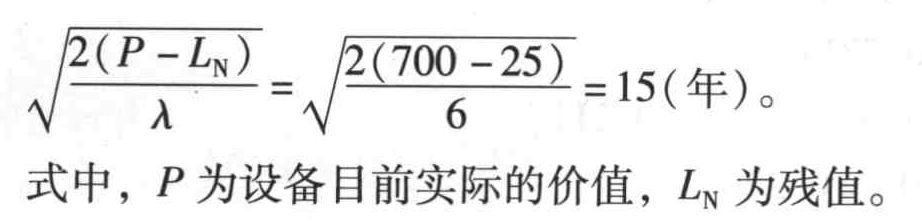

答案解析:若C方案每年设备的劣化值为6万元,不考虑大修费,该设备系统的静态经济寿命为:

7、事件四的发生,招标单位可否将该投标书拒绝?【简答题】

答案解析:事件四的发生,招标单位可以将该投标书拒绝。

8、根据上述评分原则和各投标单位情况,对各投标单位的各评价项目推算出各项指标的应得分。【简答题】

答案解析:根据题中评分原则,对各企业各项评价指标的应得分可确定如下:(1)“报价”得分施工企业A:偏离标底值=(报价-标底)/标底=(3960-4000)/4000=-1%,得分为100-10=90(分);施工企业B:偏离标底值=(报价-标底)/标底=(4040-4000)/4000=+1%,得分为100-15=85(分);施工企业C:偏离标底值=(报价-标底)/标底=(3920-4000)/4000=-2%,得分为100-20=80(分);施工企业D:偏离标底值=(报价-标底)/标底=(4080-4000)/4000=+2%,得分为100-30=70(分)。(2)“工期”得分施工企业A:偏离额定工期=(额定工期-投标工期)/额定工期=(40-36)/40=10%,比15%延后5%,得分100-10=90(分);施工企业B:偏离额定工期=(40-37)/40=7.5%,比15%延后7.5%,得分100-15=85(分);施工企业C:偏离额定工期=(40-34)/40=15%,与满分标准相同,得分100-0=100(分);施工企业D:偏离额定工期=(40-38)/40=5%,比15%延后10%,得分100-20=80(分)。当企业近3年的工程优良率为N%,则企业的信誉得分为Ⅳ分,因此各企业的“企业信誉”得分如表4-36所示。(4)“施工经验”得分若近3年企业承建与本工程项目类似的工程占全部工程总数比例为M%,则得分为M,各企业的“施工经验”得分如表4-37所示。

9、本案例中,甲与乙、乙与丙、乙与丁分别签订的合同是否有效?并分别说明理由。【简答题】

答案解析:合同有效性的判定:(1)甲与乙签订的总承包合同有效。理由:根据《合同法》和《建筑法》的有关规定:“发包人可以与总承包单位订立建设工程合同,也可以分别与勘察人、设计人、施工人订立勘察、设计、施工承包合同。(2)乙与丙签订的分包合同有效。理由:根据《合同法》和《建筑法》的有关规定,总承包人或者勘察、设计、施工承包人经发包人同意,可以将自己承包的部分工作交由第三人完成。(3)乙与丁签订的分包合同无效。理由:根据《合同法》和《建筑法》的有关规定,承包人不得将其承包的全部建设工程转包给第三人或者将其承包的全部建设工程肢解以后以分包的名义分别转包给第三人。建设工程主体结构的施工必须由承包人自行完成。因此,乙将由自己总承包部分的施工工作全部分包给丁,违反了合同法及建筑法的强制性规定,因此,乙与丁之间的施工分包合同无效。

10、如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日。工程的管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%、3.41%。分别计算承包商在事件1~事件4中得到的费用索赔各为多少元?费用索赔总额为多少元?
(费用以元为单位,计算结果保留2位小数)【造价师案例题】

答案解析:

事件1:
(1)人工窝工和机械闲置索赔款额为:
(60×40+4×700)×(1+3.5%)×(1+3.41%)=5565.53(元)
(2)地基处理索赔款额为:
6000×(1+15%)×(1+3.5%)×(1+3.41%)=7385.03(元)
(3)基础工程量增加索赔款额为:
50×420×(1+3.5%)×(1+3.41%)=2247.16(元)
合计:5565.53+7385.03+22476.16=35426.72(元)
(或[60×40+4×700+6000×(1+5%)+50×420]×(1+3.5%)×(1+3.41%)=(5200+6000×1.15+21000)1.035×1.0341=35426.72}
事件2:人工窝工和机械闲置索赔款额为:
[30×2×40+2×1500]×(1+3.5%)×(1+3.41%)=5779.58
事件3:承包商重新购置门窗费用索赔款额为:
7000×(1+3.5%)×(1+3.41%)=7492.05

事件4:没有费用索赔。

35426.72+5779.58+7492.05=48698.35元
