二级建造师
报考指南考试报名准考证打印成绩查询考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

当前位置: 首页二级建造师施工管理历年真题正文
2018年二级建造师施工管理真题及答案解析
帮考网校2019-03-21 17:49
2018年二级建造师施工管理真题及答案解析

一、单项选择题(共70题,每题1分。每题的备选项中,只有1个最符合题意)

1.EPC工程总承包方的项目管理工作涉及的阶段是(  )

A.决策设计一施工一动用前准备

B.决策-施工一动用前准备一保修期

C.设计前的准备一设计一施工一动用前准备

D.设计前的准备一设计施工-动用前准备一保修期

【答案】D

【解析】本题考查的是建设项目工程总承包方项目管理的目标和任务。建设项目工程总承包方项目管理工作涉及项目实施阶段的全过程,即设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期。参见教材P4。

2.关于施工总承包管理方责任的说法,正确的是(  )

A.承担施工任务并对其质量负责

B.与分包方和供货方直接签订合同

C.承担对分包方的组织和管理责任

D.负责组织和指挥总承包单位的施工

【答案】C

【解析】本题考查的是施工总承包管理方的主要特征。选项A,施工总承包管理方不承担施工任务,选项B,施工总承包管理方不与分包方和供货方直接签订施工合同,这些合同都由业主方直接签订;选项C,不论是业主方选定的分包方,还是经业主方授权由施工总承能管理方选定的分包方,施工总承包管理方都承担对其的组织和管理责任;选项D,负责组织和指挥分包施工单位的施工。参见教材P5~6。

3.建设工程施工管理是多个环节组成的过程,第一个环节的工作是(  )

A.提出问题

B.决策

C.执行

D.检查

【答案】A

【解析】本题考查的是施工管理的管理职能分工。管理是由多个环节组成的过程, (1)提出问题; (2)筹划; (3)决策; (4)执行。参见教材P20。

4.某施工企业采用矩阵组织结构模式,其横向工作部门可以是(  )

A.合同管理部

B.计划管理部

C.财务管理部

D.项目管理部

【答案】D

【解析】一个施工企业,如采用矩阵组织结构模式,则纵向工作部门可以是计划管理、技术管理、合同管理、财务管理和人事管理部门等,而横向工作部门可以是项目部。故答案为D。

5.根据施工组织总设计编制程序,编制施工总进度计划前需收集相关资料和图纸、计算主要工程量、确定施工的总体部署和(  )

A.编制资源需求计划

B.编制施工准备工作计划

C.拟订施工方案

D.计算主要技术经济指标

【答案】C

【解析】施工组织总设计的编制通常采用如下程序:

(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究

(2)计算主要工种工程的工程量;

(3)确定施工的总体部署;

(4)拟订施工方案;

(5)编制施工总进度计划;

(6)编制资源需求量计划;

(7)编制施工准备工作计划

(8)施工总平面图设计;

(9)计算主要技术经济指标。

【考点来源】2Z101032施工组织设计的编制方法P29

6.下列建设工程项目目标动态控制的工作中,属于准备工作的是

A.收集项目目标的实际值

B.对项目目标进行分解

C.将项目目标的实际值和计划值相比较

D.对产生的偏差采取纠偏措施

【答案】B

【解析】项目目标动态控制的准备工作将对项目的目标进行分解,以确定用于目标控制的计划值。ACD属于项目实施过程中对项目目标进行动态跟踪和控制。

7.大型建设工程项目进度目标分解的工作有:①编制各子项目施工进度计划;②编制施工总进度计划;③编制施工总进度规划:;④编制项目各子系统进度计划。正确的目标分解过程是()

A.②-③-①-④

B.②-③-④-①

C.③-②-①-④

D.③-②-④-①

【答案】D

【解析】施工进度目标的逐层分解是从施工开始前和在施工过程中,逐步地由宏观到微观,由粗到细编制深度不同的进度计划的过程。对于大型建设工程项目,应通过编制施工总进度规划、施工总进度计划、项目各子系统和各子项目施工进度计划等进行项目施工进度目标的逐层分解。

8. 建设工程施工方进度目标能否实现的决定性因素是( )。

A.项目经理

B.施工方案

C.信息技术

D.组织体系

【答案】D

【解析】组织是目标能否实现的决定性因素因此,为实现项目的进度目标,应充分重视健全项目管理的组织体系,故答案为D。

9.关于建设工程施工文件归档质量要求的说法正确的是( )。

A.归档文件用原件和复印件均可

B.工程文件文字材料幅面尺寸规格宜为A4幅面

C.工程文件应签字手续完备,是否盖章不做要求

D.利用施工图改绘竣工图,有重大改变时,不必重新绘制

【答案】B

【解析】A错误。归档的文件应为原件;

C错误。所有竣工图均应加盖竣工图章;

D错误。利用施工图改绘竣工图,必须标明变更修改依据;凡施工图结构、工艺、平面布置等有重大改变,或变更部分超过图面1/3的,应当重新绘制竣工图。

10.关于双代号网络图中终点节点和箭线关系的说法正确的是( )。

A.既有内向箭线,又有外向箭线

B.只有外向箭线,没有内向箭线

C.只有内向箭线,没有外向箭线

D.既无内向箭线,又无外向箭线

【答案】C

【解析】终点节点即网络图的最后一个节点,它只有内向箭线,一般表示一项任务或一个项目的完成。

11. 用工作计算法计算双代号网络计划的时间参数时,自由时差宜按( )计算。

A.工作完成节点的最迟时间减去开始节点的最早时间再减去工作的持续时间

B.所有紧后工作的最迟开始时间的最小值减去本工作的最早完成时间

C.所有紧后工作的最早开始时间的最小值减去本工作的最早开始时间和持续时间

D.本工作与所有紧后工作之间时间间隔的最小值

【答案】C

【解析】计算工作自由时差,当工作i-j有紧后工作j-k时,其自由时差应为:

自由时差=min{紧后工作最早开始时间-本工作的最早完成时间}或

自由时差=min{紧后工作最早开始时间-(本工作最早开始+持续时间)}

故答案为C。

12.根据《建设工程安全生产管理条例》,关于工程监理单位安全责任的说法,正确的是( )。

A.在实施监理过程中发现情况严重的安全事故隐患,应要求施工单位整改

B.在实施监理过程中发现情况严重的安全事故隐患,应及时向有关主管部门报告

C.对于情节严重的安全事故隐患,施工单位拒不整改时应向建设单位报告

D.应审查专项施工方案是否符合工程建设强制性标准

【答案】D

【解析】《建设工程安全生产管理条例》国务院令第393号,2003年)中的有关规定,“工程监理单位应当审查施工组织设计中的安全技术措施或者专项施工方案是否符合工程建设强制性标准。工程监理单位在实施监理过程中,发现存在安全事故隐患的,应当要求施工单位整改;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。施工单位拒不整改或者不停止施工的,工程监理单位应当及时向有关主管部门报告。工程监理单位和监理工程师应当按照法律、法规和工程建设强制性标准实施监理,并对建设工程安全生产承担监理责任”(引自第十四条)。

13.根据《环境管理体系要求及使用指南》,PDCA循环中“A”环节指的是( )。

A.策划

B.支持和运行

C.改进

D.绩效评价

【答案】C

【解析】环境管理体系的结构系统,采用的是PDCA动态循环、不断上升的螺旋式管理运行模式,在“策划-支持与运行-绩效评价-改进”四大要素构成的动态循环过程基础上,结合环境管理特点,考虑组织所处环境、内外部问题、相关方需求及期望等因素,形成完整的持续改进动态管理体系。

14.根据《建设工程工程量清单计价规范》,采用经审定批准的施工图纸及其预算方式发包形成的总价合同,施工过程中未发生工程变更,结算工程量应为(  )。

A.承包人实际施工的工程量

B.承包人因施工需要自行变更后的工程量

C.承包人调整施工方案后的工程量

D.总价合同各项目的工程量

【答案】D

【解析】采用经审定批准的施工图纸及其预算方式发包形成的总价合同,除按照工程变更规定引起的工程量增减外,总价合同各项目的工程量是承包人用于结算的最终工程量。

15. 由采购方负责提货的建筑材料,交货期限应以(  )为准。

A.采购方收货戳记的日期

B.供货方发送产品时承运单位签发的日期

C.采购方向承运单位提出申请的日期

D.供货方按照合同规定通知的提货日期

【答案】D

【解析】交货日期的确定可以按照下列方式:

(1)供货方负责送货的,以采购方收货戳记的日期为准;

(2)采购方提货的,以供货方按合同规定通知的提货日期为准;

(3)凡委托运输部门或单位运输、送货或代运的产品,一般以供货方发运产品时承运单位签发的日期为准,不是以向承运单位提出申请的日期为准。

16.下列建设工程施工方进度控制的措施中,属于技术措施的是(  )。

A.重视信息技术在进度控制中的应用

B.分析工程设计变更的必要性和可能性

C.采用网络计划方法编制进度计划

D.编制与进度相适应的资源需求计划

【答案】B

【解析】AC属于管理措施;D属于经济措施。

17.编制控制性工进度计划的主要目的是(  )。

A.合理安排施工企业计划周期内的生产活动

B.具体指导建投工程施工

C.确定项目实施计划周期内的资金需求

D.对旋工承包合同所规定的施工进度目标进行再论证

【答案】D

【解析】控制性施工进度计划编制的主要目的是通过计划的编制,以对施工承包合同所规定的施工进度目标进行再论证,并对进度目标进行分解,确定施工的总体部署,并确定为实现进度目标的里程碑事件的进度目标(或称其为控制节点的进度目标),作为进度控制的依据。

18.根据建设工程项目总进度目标论证的工作步骤,编制各层(各级)进度计划的紧前工作是(  )。

A.确定项目的工作编码

B.调查研究和资料收集

C.进行项目结构分析

D.进行进度计划系统的结构分析

【答案】D

【解析】建设工程项目总进度目标论证的工作步骤如下:

(1)调查研究和收集资料;

(2)进行项目结构分析;

(3)进行进度计划系统的结构分析;

(4)确定项目的工作编码;

(5)编制各层(各级)进度计划;

(6)协调各层进度计划的关系和编制总进度计划;

(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;

(8)若经过多次调整,进度目标无法实现,则报告项目决策者。

19.下列工作内容中,属于反索赔工作内容的是(  )。

A.收集准备索赔资料

B.编写法律诉讼文件

C.防止对方提出索赔

D.发出最终索赔通知

【答案】C

【解析】如果对方提出了索赔要求或索赔报告,则自己一方应采取各种措施来反击或反驳对方的索赔要求。常用的措施有:

(1)抓对方的失误,直接向对方提出索赔,以对抗或平衡对方的索赔要求,以求在最终解决索赔时互相让步或者互不支付;

(2)针对对方的索赔报告,进行仔细、认真研究和分析,找出理由和证据,证明对方索赔要求或索赔报告不符合实际情况和合同规定,没有合同依据或事实证据,索赔值计算不合理或不准确等问题,反击对方的不合理索赔要求,推卸或减轻自己的责任,使自己不受或少受损失。

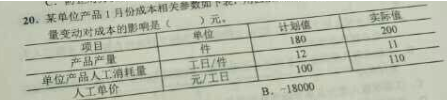

20.某单位产品1月份成本相关参数如下表,用因素分析法计算,单位产品人工消耗量变动对成本的影响是(  )元。


A.-20000

B.-18000

C.-19800

D.-22000

【答案】A

【解析】单位产品人工消耗量变动对成本的影响是:200×(11-12)×100=-20000元。

21.政府投资工程的承包人向发包人提出的素赔请求,素赔文件应该交由()进行审核。

A.造价鉴定机构

B.造价咨询人

C.监理人

D.政府造价管理部门

【答案】C

【解析】对于承包人向发包人的索赔请求,索赔文件应该交由工程师(监理人)审核。

22.单代号网络划时间参数计算中,相邻两项工作之同的时间间隔()

A.紧后工作最早开始时间和本工作最早开始时间之差

B.紧后工作最早完成时间和本工作最早开始时间之差

C.紧后工作最早开始时间和本工作最早完成时间之差

D.紧后工作最迟完成时间和本工作最早完成时间之差

【答案】C

【解析】计算相邻两项工作之间的时间间隔LAGi—j相邻两项工作i和j之间的时间间隔LAGi-j等于紧后工作j的最早开始时间ESj和本工作的最早完成时间EFi之差。

23.某土方合同采用单价合同方式,投标××为30万元,土方单价为30元/m2,清单工程量为6000m2,××监理工程师确认的工程量为5000m2,则预算工程款应为()万元。

A.23

B.20

C.30

D.35

【答案】A

【解析】采用单价合同时,实际工程款的支付也将以实际完成工程量乘以合同单价进行计算。

结算工程款=50×5000=25万元。

24.采用时间-成本累计曲线编制建设工程项目进度计划时,从节约资金贷款利息的角度出发,适宜采取的做法是()

A.所有工作均按最早开始时间开始

B.关键工作均按最迟开始时间开始

C.关键工程均按最早开始时间开始

D.所有工作均按最迟开始时间开始

【答案】D

【解析】一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率。

25.关于职业健康安全与环境管理体系中管理评审的说法,正确的是()

A.管理评审是施工企业接受政府监管的一种机制

B.管理评审是施工企业最高管理者对管理体系的系统评价

C.管理评审是管理体系自我保证和自我监督的一种机制

D.管理评审是管理体系运行中执行相关法律情况进行的评价

【答案】B

【解析】管理评审是由施工企业的最高管理者对管理体系的系统评价,判断企业的管理体系面对内部情况的变化和外部环境是否充分适应有效,由此决定是否对管理体系做出调整,包括方针、目标、机构和程序等。

【考点来源】2Z105013职业健康安全管理体系与环境管理体系的建立和运行P194

26.根据《球筑安装工程费用项目组成》,对超额劳动和增收节支而支付给个人的劳动报酬,应计入建筑安装工程费用人工费项目中的()。

A.奖金

B.计时工资或计件工资

C.津贴补贴

D.特殊情况下支付的工资

【答案】A

【解析】奖金是指对超额劳动和增收节支支付给个人的劳动报酬。如节约奖、劳动竞赛奖等。

27.根据《建设工程施工劳务分包合同(示范文本)》,关于保险办理的说法,正确的是()

A.劳务分包人施工开始前,应由工程承包人为施工场地内自有人员及第三人人

B.工程承包人提供给劳务分包人使用的施工机械设备由劳务分包人办理保险并

C.工程承包人需为从事危险作业的劳务人员办理意外伤害险并支付费用

D.运至越工场地用于劳务施工的材料,由工程承包人办理保险并支付费用

【答案】D

【解析】A错误。劳务分包人施工开始前,工程承包人应获得发包人为施工场地内的自有人员及第三人人员生命财产办理的保险,且不需劳务分包人支付保险费用。

B错误。工程承包人必须为租赁或提供给劳务分包人使用的施工机械设备办理保险,并支付保险费用。

C错误。劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用。

28.某建设工程生产安全事故应急预案中,针对脚手架拆除可能发生的事故、相关危险源和应急保障而制定的方案,从性质上属于()

A.专项应急预案

B.综合应急预案

C.现场应急预案

D.现场处置方案

【答案】A

【解析】专项应急预案是针对具体的事故类别(如基坑开挖、脚手架拆除等事故)、危险源和应急保障而制定的计划或方案

29.某建设工程采用《建设工程工程量清单计价规范》,招标工程量清单中挖土方工程量为2500m3投标人根据地质条件和施工方案计算的挖士方工程量为4000m3完成该土方分项工程的人、材、机费用为98000元,管理费13500元,利润8000元。如不考虑其他因素,投标人报价时的挖土方综合单价为()元/m3

A.29.88

B.47.80

C.42.40

D.44.60

【答案】B

【解析】综合单价=(人、料、机费十管理费十利润)/清单工程量=(98000+13500+8000)/2500=47.80元/m³。

30.下列风险控制方法中,适用于第一风险范围控制的是()

A.提高各类施工设施的可能性

B.隔离危险物质

C.设置安全监控系统

D.改善作业环境

【答案】B

【解析】第一类危险源控制方法:

可以采取消除危险源、限制能量和隔离危险物质、个体防护、应急救援等方法。建设工程可能遇到不可预测的各种自然灾害引发的风险,只能采取预测、预防、应急计划和应急救援等措施,以尽量消除或减少人员伤亡和财产损失。ACD属于第二类危险源控制的方法。

31. 绘制双代号时标网络计划,首先应( )。

A.定位起点节点

B.确定时间坐标长度

C.绘制非时标网络计划

D.绘制时标计划表

【答案】A

【解析】根据网络计划中工作之间的逻辑关系及各工作的持续时间,直接在时标计划表上绘制时标网络计划、绘制步骤如下:

(1)将起点节点定位在时标表的起始刻度线上。

(2)按工作持续时间在时标计划表上绘制起点节点的外向箭线。

(3)其他工作的开始节点必须在其所有紧前工作都绘出以后,定位在这些紧前工作最早完成时间最大值的时间刻度上,某些工作的箭线长度不足以到达该节点时,用波形线补足,箭头画在波形线与节点连接处。

用上述方法从左至右依次确定其他节点位置,直至网络计划终点节点定位,绘图完成。

32.对于业主而言,成本加酬金合同的优点是( )。

A.有利于控制投资

B.可通过分段施工缩短工期

C.不承担工程量变化的风险

D.不需介入工程施工和管理

【答案】B

【解析】对业主而言,成本加酬金合同形式也有一定优点,如:

(1)可以通过分段施工缩短工期,而不必等待所有施工图完成才开始招标和施工;

(2)可以减少承包商的对立情绪,承包商对工程变更和不可预见条件的反应会比较积极和快捷;

(3)可以利用承包商的施工技术专家,帮助改进或弥补设计中的不足;

(4)业主可以根据自身力量和需要,较深入地介入和控制工程施工和管理;

(5)也可以通过确定最大保证价格约束工程成本不超过某一限值,从而转移一部分风险。

33.对竣工项目进行工程现场成本核算的目的是( )。

A.评价财务管理效果

B核算企业经营效益

C.考核项目管理绩效

D.评价项目成本效益

【答案】C

【解析】对竣工工程的成本核算,应区分为竣工工程现场成本和竣工工程完全成本,分别由项目管理机构和企业财务部门进行核算分析,其目的在于分别考核项目管理绩效和企业经营效益。

34.根据建筑工程质量终身责任制要求,施工单位项目经理对建设工程质量承担责任的时间期限是( )。

A.建筑工程实际使用年限

B.建设单位要求年限

C.缺陷责任期

D.建筑工程设计使用年限

【答案】D

【解析】根据住房和城乡建设部《建筑施工项目经理质量安全责任十项规定(试行)》(建质[2014]123号)和《建筑工程五方责任主体项目负责人质量终身责任追究暂行办法》(建质[2014]124号),建筑施工项目经理必须对工程项目施工质量安全负全责;其质量终身责任,是指参与新建、扩建、改建的施工单位项目经理按照国家法律法规和有关规定,在工程设计使用年限内对工程质量承担相应责任。

35.某建设工程网络计划如下图(时间单位:天),工作C的自由时差是( )天。


A.2

B.0

C.1

D.3

【答案】A

【解析】自由时差=紧后工作最早开始最小值-本工作最早完成,C工作的紧后工作只有G工作,由六时标注法可得出G工作的最早开始时间是9天,C工作最早完成时间是7天,C工作的自由时差=9-7=2天。

声明:本文内容由互联网用户自发贡献自行上传,本网站不拥有所有权,未作人工编辑处理,也不承担相关法律责任。如果您发现有涉嫌版权的内容,欢迎发送邮件至:service@bkw.cn 进行举报,并提供相关证据,工作人员会在5个工作日内联系你,一经查实,本站将立刻删除涉嫌侵权内容。
测一测是否符合报考条件
免费测试,不要错过机会
提交
互动交流

微信扫码关注公众号

获取更多考试热门资料

温馨提示

信息提交成功,稍后帮考专业顾问免费为您解答,请保持电话畅通!

我知道了~!
温馨提示

信息提交成功,稍后帮考专业顾问给您发送资料,请保持电话畅通!

我知道了~!

提示

信息提交成功,稍后班主任联系您发送资料,请保持电话畅通!
